Reprise de structure : deux dossiers pilotés de A à Z
Un mur à pans de bois à ouvrir, une dalle béton à percer pour un escalier. Deux chantiers à Paris 16e, et pour chaque étape, qui diagnostique, qui calcule, qui exécute.
Une reprise de structure fait intervenir quatre acteurs : le client, le pilote du projet, le bureau d'études et l'entreprise. Chacun signe ce qu'il fait, et rien de plus. Ces deux dossiers, suivis par IA RENOV, la société qui porte ARCHI PILOTE RÉNOVATION, montrent comment ces rôles s'enchaînent.
Qui fait quoi
| Étape | ARCHI PILOTE RÉNOVATION | Bureau d'études | Entreprise | Client |
|---|---|---|---|---|
| Relevé et diagnostic sur place | Organise la visite, rassemble plans et photos | Constate, mesure, conclut | — | Donne accès au bien |
| Choix de la solution | Présente les options et leurs conséquences | Compare et dimensionne | — | Arbitre |
| Plans d'exécution | Vérifie qu'ils répondent au projet | Dessine profilés et assemblages | — | — |
| Devis | Consulte et rend les devis comparables | — | Chiffre sur les plans, en son nom | Signe avec l'entreprise |
| Étaiement, découpe, pose | Suit le chantier, point écrit chaque semaine | Répond aux questions d'exécution | Exécute et assure | — |
| Contrôles | Confronte l'ouvrage aux plans | Valide si besoin | Corrige les écarts | Prononce la réception |
Le bureau d'études et les entreprises partenaires interviennent en leur nom, sous leur propre responsabilité.
Dossier 1 : ouvrir un mur à pans de bois

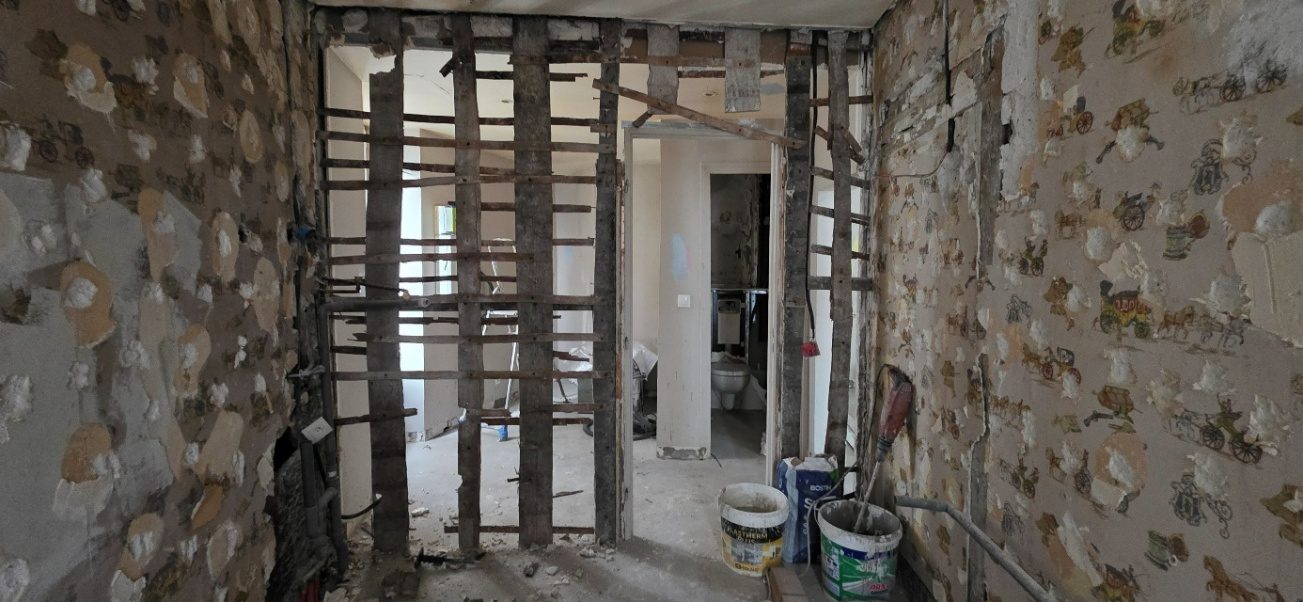

Le mur mis à nu : montants de bois, aucune diagonale.
Le portique projeté sur le mur.

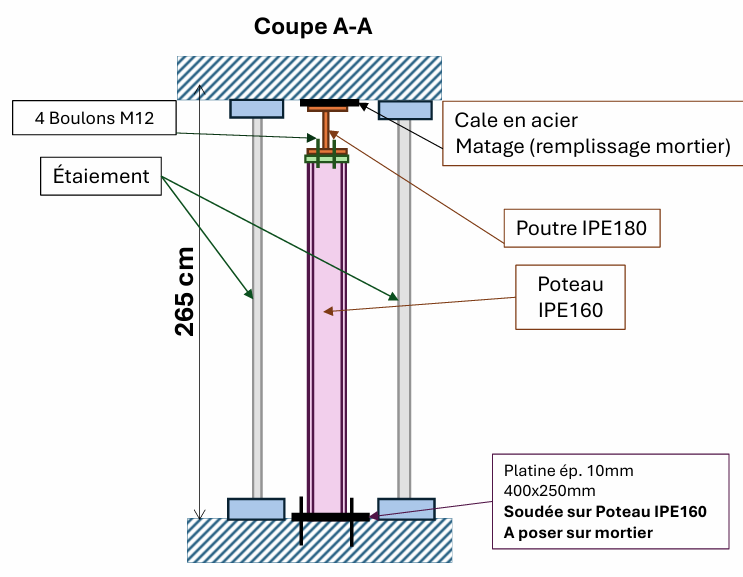

Coupe A-A du bureau d'études.

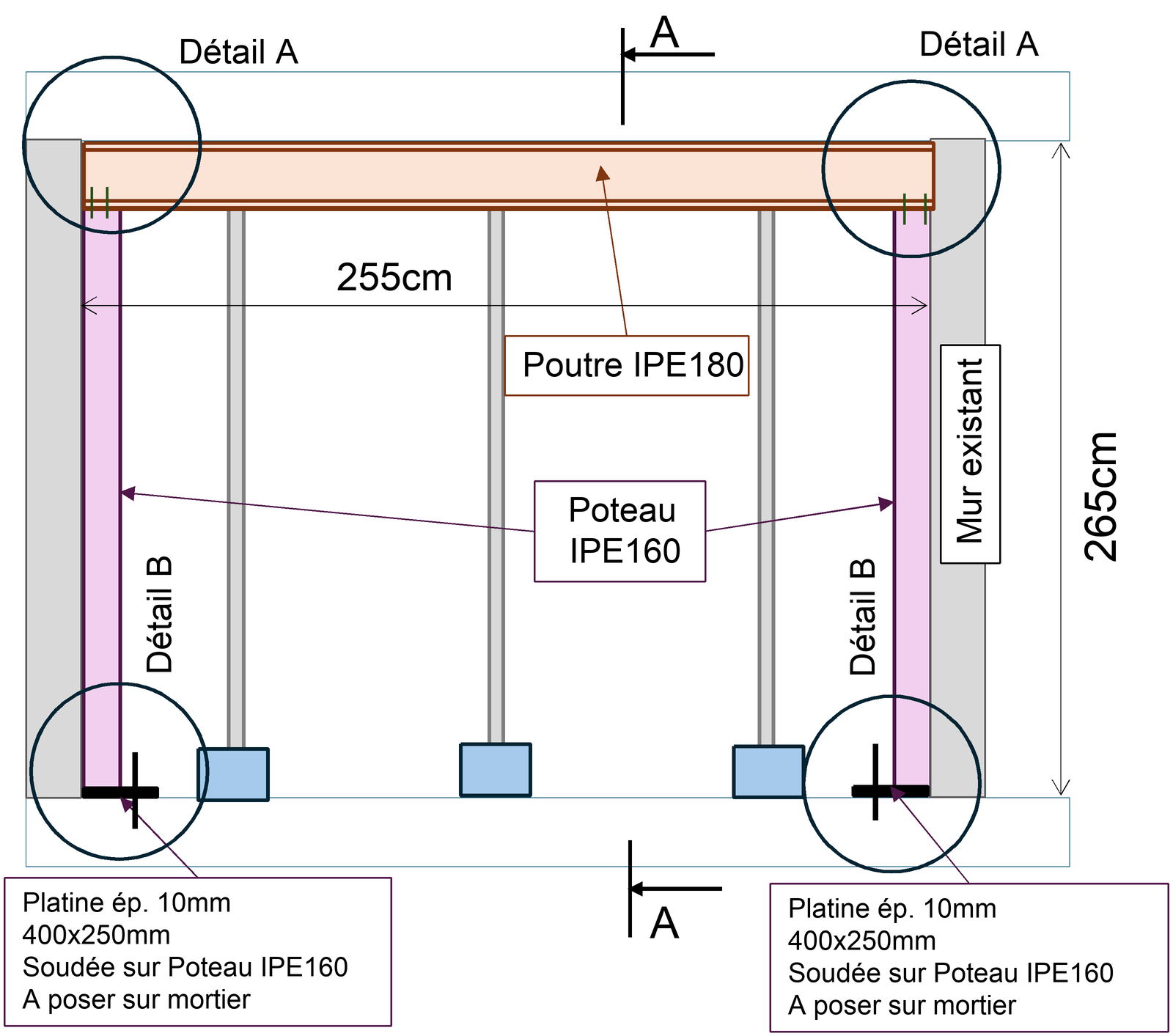

Élévation : 255 cm de large, 265 cm sous poutre.
Diagnostic
Immeuble R+3 du XIXe siècle, sans sous-sol, combles sous toiture ; murs en maçonnerie et pans de bois, planchers sur poutres bois. Le mur à ouvrir est fait de montants de bois sans diagonale : non porteur au calcul, mais susceptible d'avoir repris des charges avec l'âge. Il est traité comme semi-porteur.
Solutions comparées
Poutre acier seule, ou portique complet. Le portique l'emporte : il conduit les charges jusqu'au plancher au lieu de les confier à des bois anciens.
Solution d'exécution
Poutre IPE180 sur deux poteaux IPE160, quatre boulons M12, cale acier et matage au mortier en tête ; en pied, platines de 10 mm (400 × 250 mm) soudées aux poteaux et posées sur mortier. Étaiement provisoire de part et d'autre.
Contrôle
Dimensions et détails vérifiés contre l'étude avant, pendant et après la pose.
Dossier 2 : percer une dalle pour un escalier

Diagnostic
Immeuble R+5, façades en maçonnerie, poteaux et poutres mixtes acier-béton. Le plancher haut du sous-sol est une dalle béton armé de 22 cm en bon état, portant entre la façade et une poutre mixte ; le sol du sous-sol est un dallage en béton armé.
Enjeu
Découper 3,50 × 3,20 m dans cette dalle pour un escalier : une ouverture large, sous des charges et une portée importantes.
Solution d'exécution

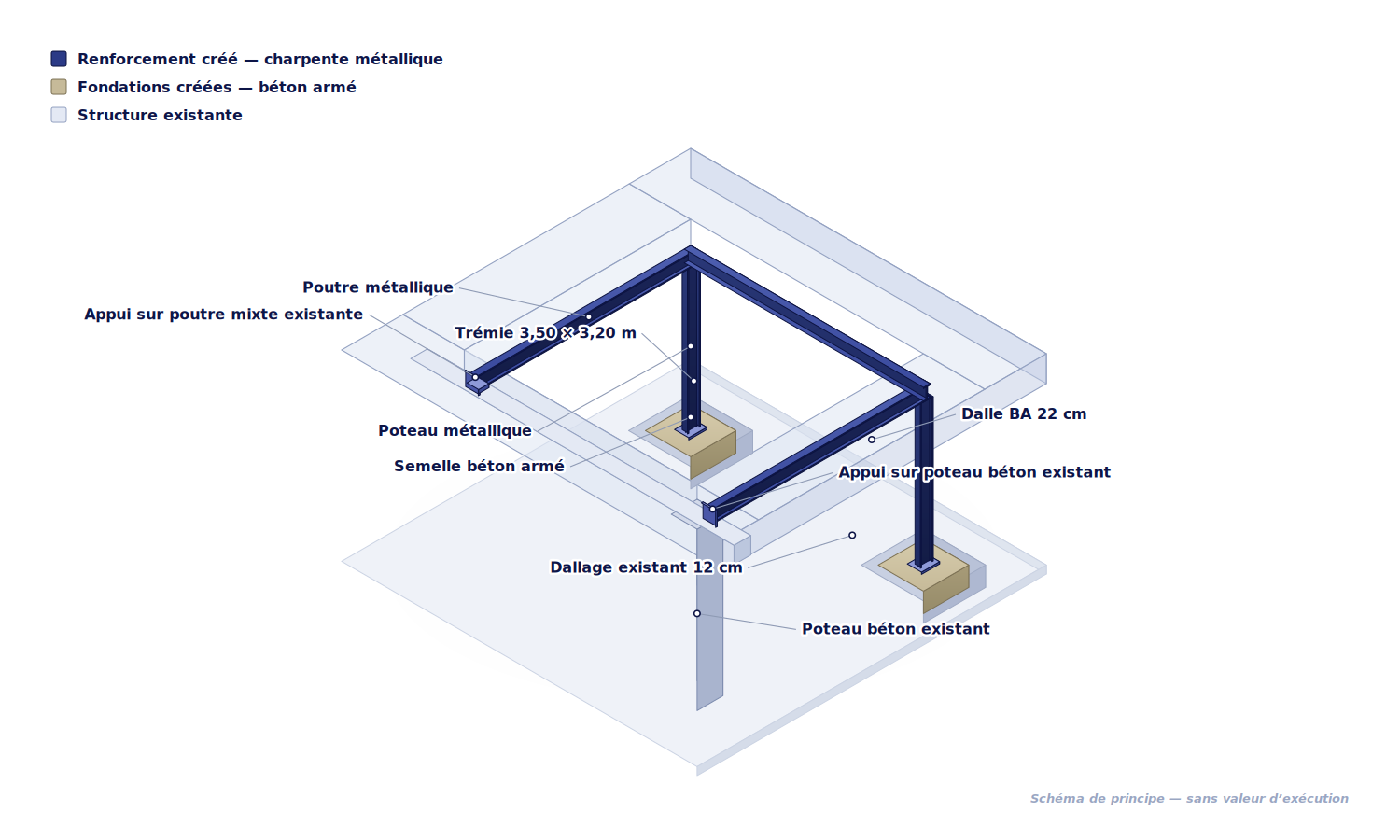

Un cadre en charpente métallique autour de la trémie, appuyé sur la poutre mixte et sur un poteau béton existants, descendu au sol par de nouveaux poteaux sur semelles en béton armé. Tiges M12 scellées chimiquement, cornières et platines soudées.
Vigilance et contrôle
Méthode de découpe de la dalle et exécution des assemblages, sous étaiement ; dimensions et détails vérifiés contre l'étude.

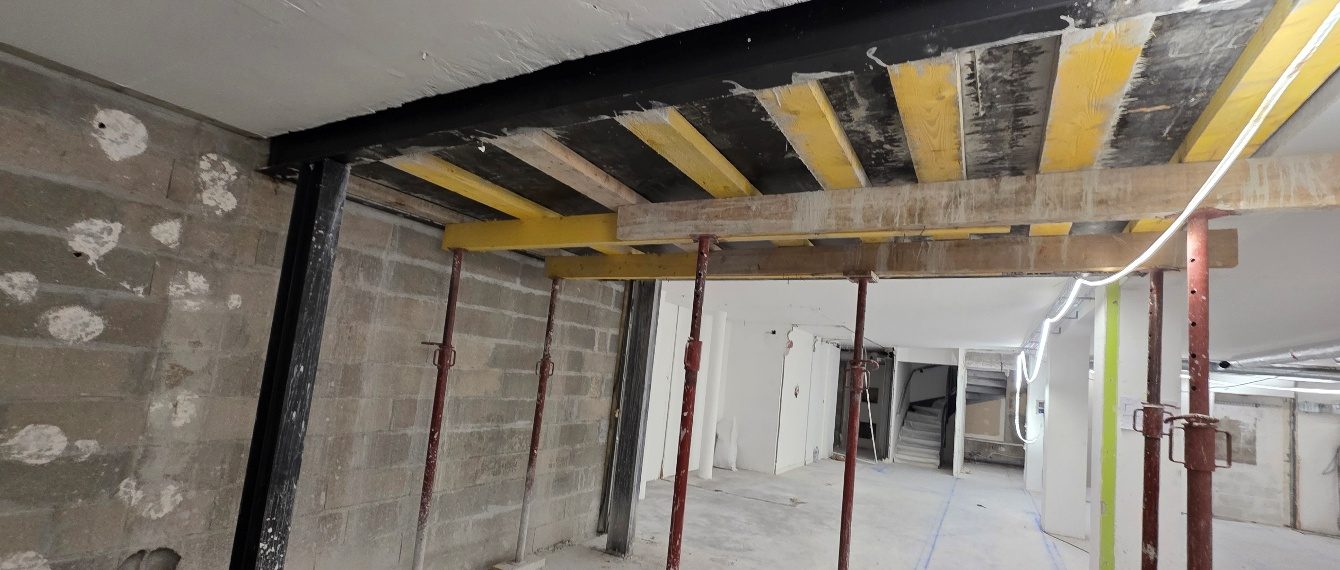

Dalle étayée, poutre posée, avant découpe.

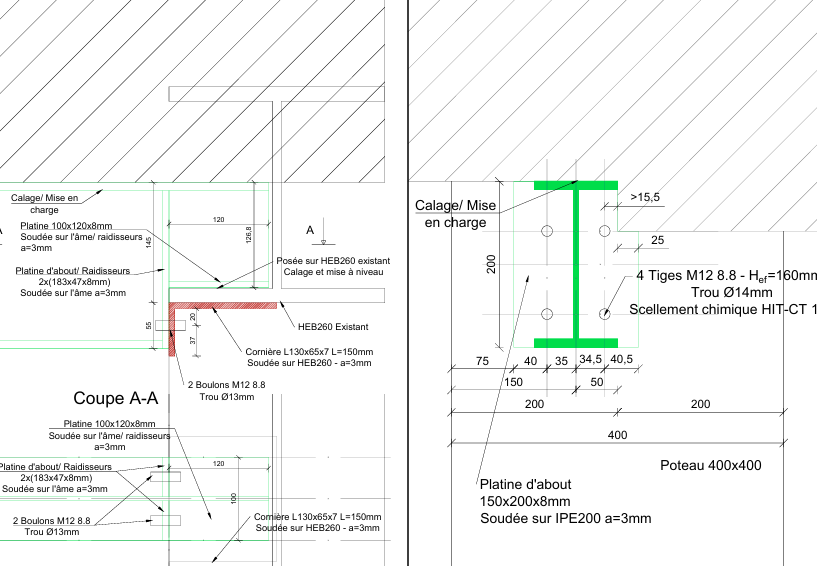

Détails d'assemblage sur l'existant.
Ce que vérifie le pilote
- Le diagnostic repose sur un relevé sur place, pas sur des plans d'origine souvent absents
- Au moins deux solutions ont été comparées, et le choix est expliqué au client
- Les plans d'exécution détaillent chaque assemblage avant la consultation des entreprises
- L'étaiement et l'ordre de découpe sont prévus dans l'étude
- Chaque entreprise remet son attestation décennale avant démarrage
- Les dimensions et les assemblages sont confrontés aux plans avant la réception
Pour le détail d'une ouverture de mur porteur — identification, étaiement, profilés, prix indicatifs — voir notre page ouverture de mur porteur.
Questions fréquentes
Qui calcule une reprise de structure ?
Un bureau d'études structure, qui intervient en son nom. Il dimensionne la solution et dessine les assemblages. ARCHI PILOTE RÉNOVATION organise son intervention et vérifie que l'étude répond au projet, sans s'y substituer.
Pourquoi l'étude passe-t-elle avant les devis ?
Parce qu'une entreprise qui chiffre sans plan d'exécution chiffre sa propre hypothèse. Avec la même étude, les devis portent sur le même ouvrage : ils deviennent comparables poste par poste.
Qui est responsable des travaux ?
L'entreprise partenaire qui les exécute : elle signe son devis avec vous, vous la payez directement, et elle porte sa garantie décennale. ARCHI PILOTE RÉNOVATION n'exécute ni ne facture aucun travaux.
Faut-il l'accord de la copropriété ?
Oui, dès que la structure de l'immeuble est touchée. L'étude du bureau d'études est la pièce centrale du dossier présenté en assemblée générale.
Un mur à ouvrir, un plancher à percer ?
Décrivez votre projet en quelques lignes : nous revenons vers vous sous 48 h ouvrées avec une première lecture et la marche à suivre, sans engagement.

Visite technique sans engagement
Votre maison mérite un vrai chantier, pas un chantier vague.
Racontez-nous votre projet — surface, budget, commune. Un chargé de projet vous rappelle pour convenir d’une visite du bien.
De vive voix
Lundi — Vendredi, 08h30 – 19h00 · Samedi, sur rendez-vous
