Le blog

Planning : quelles commandes lancer en premier ?

Un planning ne tient pas parce qu'on presse les entreprises, mais parce que les décisions à long délai ont été prises assez tôt. Voici lesquelles, et dans quel ordre.

Sur une rénovation, ce qui arrête un chantier est rarement la main-d'œuvre : c'est ce qui n'est pas encore arrivé, ou ce qui n'est pas encore décidé. Deux horloges tournent en parallèle. Celle des travaux — démolition, structure, réseaux, cloisons, finitions — et celle des approvisionnements : études, validation, fabrication, livraison. La méthode consiste à remonter le temps depuis chaque date de pose : on retranche le délai de fabrication et de livraison annoncé, on ajoute une marge, et on obtient une date limite de décision. Tout ce qui est arrêté après cette date décale le chantier, quel que soit le nombre de compagnons présents.

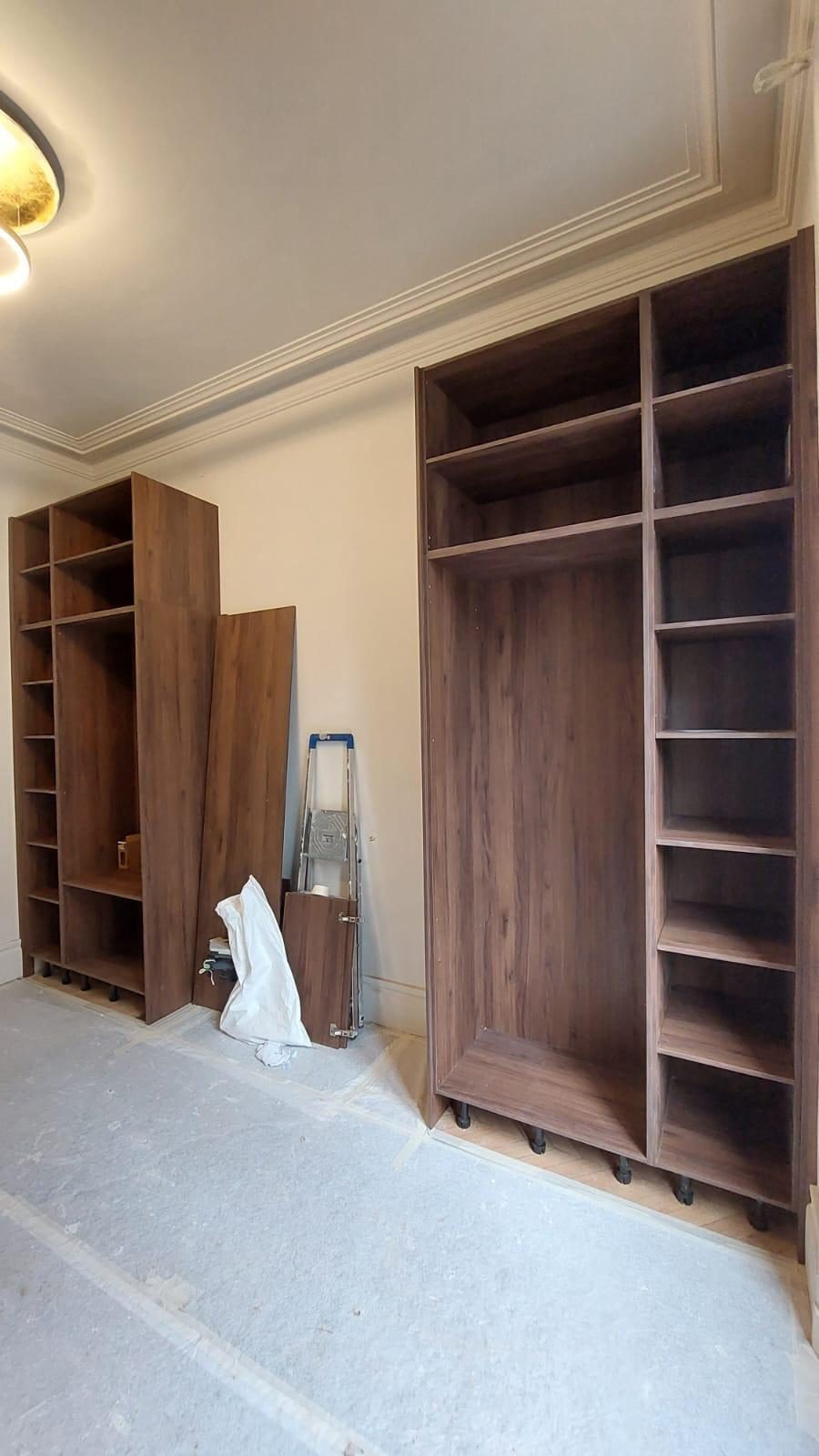

Caissons plaqués noyer montés dans une pièce moulurée, portes et panneaux encore posés au sol : la menuiserie sur mesure se fabrique en atelier pendant que le chantier avance — à condition d'avoir été commandée à temps. Chantier réel des équipes partenaires.
Caissons plaqués noyer montés dans une pièce moulurée, portes et panneaux encore posés au sol : la menuiserie sur mesure se fabrique en atelier pendant que le chantier avance — à condition d'avoir été commandée à temps. Chantier réel des équipes partenaires.

Les commandes se classent donc par date limite de décision, et non par ordre de pose. En premier viennent les études et les autorisations : bureau d'études structure, déclaration préalable ou permis, et en copropriété l'inscription à l'ordre du jour d'une assemblée — elles conditionnent tout le reste. Viennent ensuite les ouvrages qui se mesurent sur place puis se fabriquent : menuiseries extérieures sur mesure, structure métallique, escalier, verrière. Troisième famille, moins évidente : le plan de cuisine et le calepinage de la salle de bain. Ils ne se posent pas tôt, mais l'implantation des réseaux en dépend ; les arrêter tard oblige à repiquer dans un mur déjà fermé. Suivent les menuiseries intérieures, dressings et agencements sur mesure, dont le temps d'atelier est réel. Puis les revêtements — carrelage, pierre, parquet — pour lesquels comptent la disponibilité de la référence, l'homogénéité des lots et des bains de teinte, et une quantité calculée chutes comprises : une référence arrêtée par le fabricant en cours de chantier est un classique. Enfin les appareils — électroménager, sanitaires, robinetterie, radiateurs, groupe de ventilation : l'appareil lui-même peut arriver tard, mais sa fiche technique doit être connue avant le passage des réseaux, faute de quoi on pose des attentes au mauvais endroit.

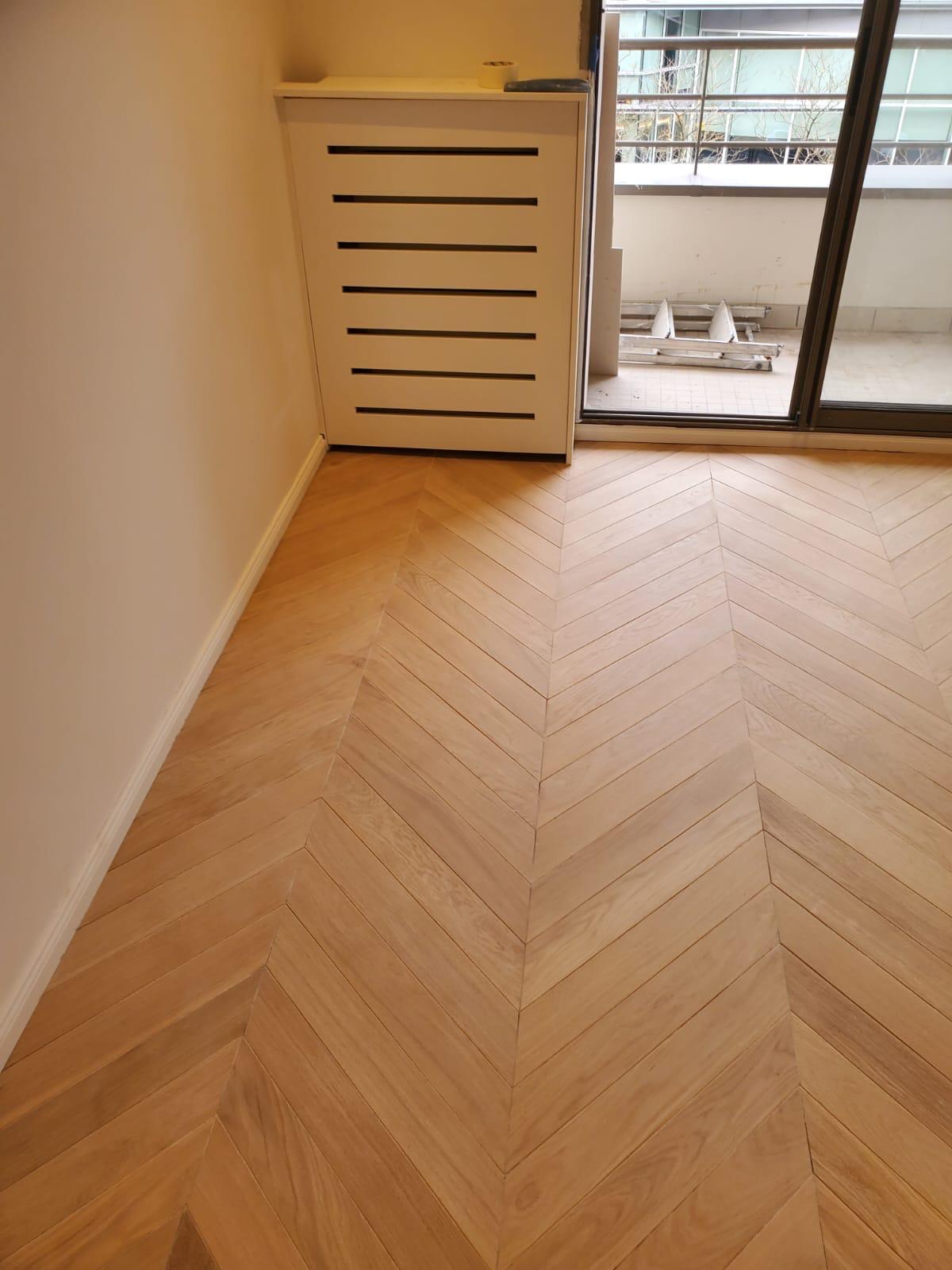

Parquet chêne à chevrons posé et cache-radiateur à lames en place : un sol de ce type se commande longtemps avant sa date de pose, et se pose parmi les tout derniers lots. Chantier réel des équipes partenaires.
Parquet chêne à chevrons posé et cache-radiateur à lames en place : un sol de ce type se commande longtemps avant sa date de pose, et se pose parmi les tout derniers lots. Chantier réel des équipes partenaires.

Tenir tout cela suppose une seule liste, tenue à jour avec le chantier et pas à côté. Pour chaque poste : la référence exacte, le fournisseur, le délai annoncé, la date limite de décision, la date de livraison confirmée et le lieu de stockage. Ce dernier point se sous-estime : ce qui arrive trop tôt doit être stocké au sec, à plat, à l'abri des chocs et du vol — et dans un logement occupé, la place manque presque toujours. Prévoyez aussi qui réceptionne les marchandises, qui les contrôle à l'arrivée et sous quel délai les réserves de transport doivent être émises : un panneau livré rayé se conteste dans les heures qui suivent, pas trois semaines plus tard. Certains temps, enfin, ne se compriment jamais — séchage d'une chape, séchage des enduits, acclimatation d'un parquet bois avant pose, instruction d'une autorisation. Un planning honnête les affiche au lieu de faire semblant de les absorber.

Visite technique sans engagement

Votre maison mérite un vrai chantier, pas un chantier vague.

Racontez-nous votre projet — surface, budget, commune. Un chargé de projet vous rappelle pour convenir d’une visite du bien.

De vive voix

06 67 11 79 75

Lundi — Vendredi, 08h30 – 19h00 · Samedi, sur rendez-vous
