ARCHI PILOTERénovation

Gros œuvre & structure

Gros œuvre en rénovation : la structure d'abord

Avant de parler cloisons, cuisine ou peinture, tout projet de rénovation doit répondre à une question simple : quels murs portent le bâtiment, et que devient la descente de charges si on les modifie ? Le gros œuvre traite l'ouverture de murs porteurs, la création de trémies, les reprises de plancher et les désordres du bâti existant. ARCHI PILOTE RÉNOVATION structure ce diagnostic en amont et pilote l'intervention des entreprises partenaires contractantes et, pour les dossiers lourds, d'un ingénieur structure ou d'un architecte DPLG partenaire indépendant.

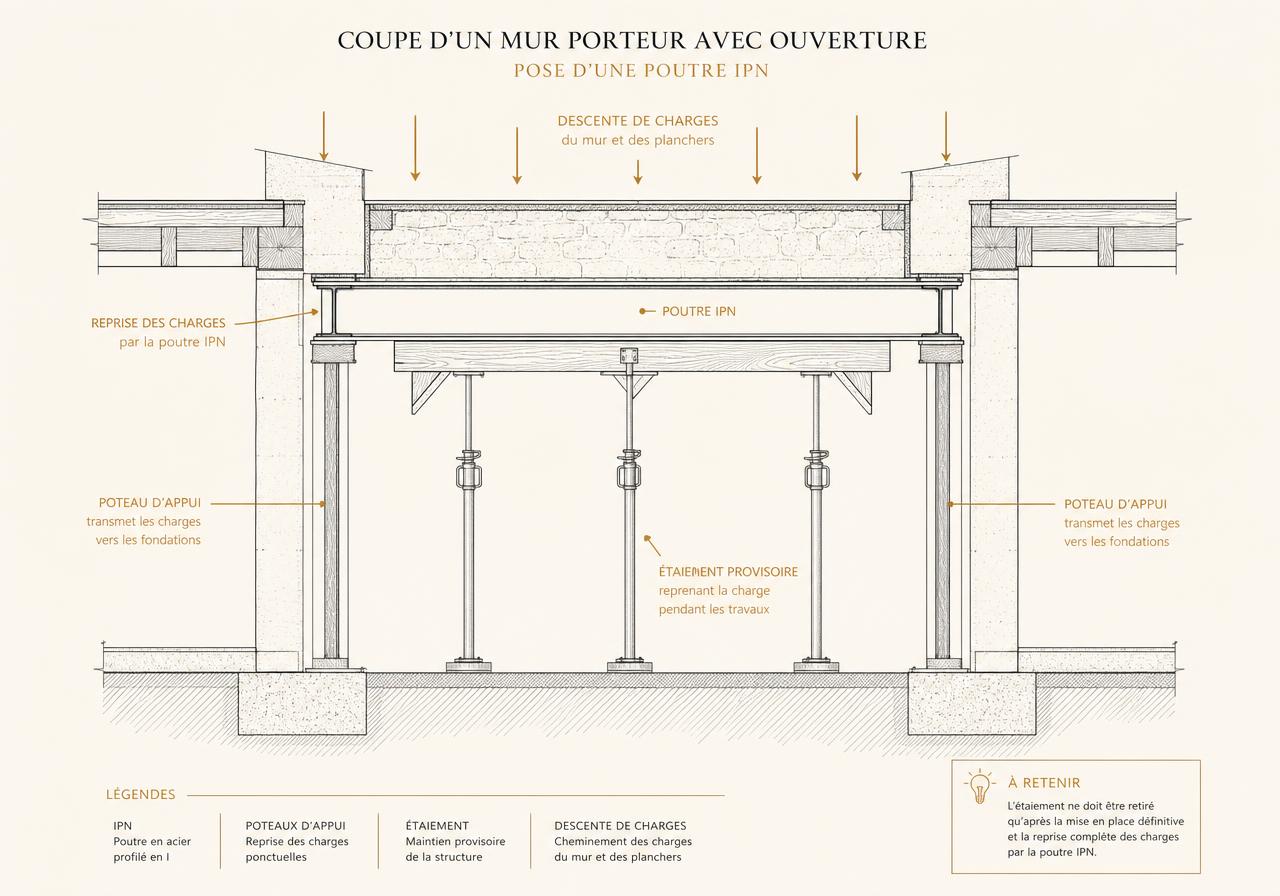

Coupe technique d'une ouverture de mur porteur montrant la poutre de reprise, les poteaux d'appui aux extrémités, l'étaiement provisoire pendant les travaux et le principe de descente de charges vers les fondations.
Principe d'une ouverture de mur porteur : poutre de reprise, poteaux d'appui, étaiement provisoire et descente de charges vers les fondations.

Identifier un mur porteur avant tout devis

Une erreur d'appréciation sur la nature d'un mur peut compromettre la stabilité du bâtiment ou faire annuler un devis déjà engagé.

Les indices à recouper, jamais un seul critère isolé

Épaisseur, alignement vertical entre étages, sens des solives et matériau donnent une présomption, jamais une certitude absolue.

Un mur épais n'est pas automatiquement porteur, et un mur fin en briques ou en carreaux de plâtre n'est pas automatiquement sans rôle structurel. La présomption se construit en recoupant plusieurs indices : l'épaisseur du mur, son alignement avec un mur de l'étage du dessous ou du dessus, le sens de pose des solives ou des poutrelles du plancher, et la position du mur par rapport aux façades et aux refends principaux du bâtiment.

Ces indices orientent le diagnostic mais ne remplacent jamais une vérification directe lorsque l'enjeu est réel. La rigueur d'ancien expert en chiffrage appliquée à ce diagnostic consiste précisément à ne jamais valider un devis d'ouverture avant d'avoir confirmé la nature exacte du mur concerné.

Infographie ARCHI PILOTE RÉNOVATION : coupe d'un immeuble ancien opposant un mur de maçonnerie potentiellement porteur de 20 à 60 cm et une cloison légère sur ossature de 5 à 10 cm, avec la descente de charges du plancher haut jusqu'aux fondations et cinq points de vérification
Vérifier la nature des murs avant tout devis : un mur épais n'est pas toujours porteur, un mur fin peut avoir un rôle structurel. La descente de charges va du plancher haut au mur, à la poutre ou solive, puis aux fondations. L'épaisseur et le son au tapotement restent des indices, pas des preuves. Schéma pédagogique.

Sondages et plans manquants : comment lever le doute

En l'absence de plans d'origine fiables, un sondage ponctuel dans une cloison ou un doublage permet d'observer la structure réelle.

En habitat ancien, les plans d'origine sont souvent introuvables, incomplets ou ne correspondent plus à l'état réel du bien après des décennies de travaux successifs. Un sondage ponctuel, réalisé à un endroit choisi avec soin, permet d'observer directement la maçonnerie, son épaisseur et son appareillage, sans engager une ouverture complète.

Lorsque le doute persiste malgré le sondage, notamment pour les ouvrages engageant la stabilité de plusieurs niveaux, l'avis d'un ingénieur structure partenaire indépendant est sollicité avant toute validation de devis. Cette étape, souvent perçue comme une dépense évitable, protège en réalité le budget global du chantier.

Un dossier réel, anonymisé, montre l'enchaînement complet une fois le mur confirmé porteur : plans, étaiement, portique acier et finitions, sur la page ouverture de mur porteur.

Ouverture de mur porteur, trémie et reprise de charges

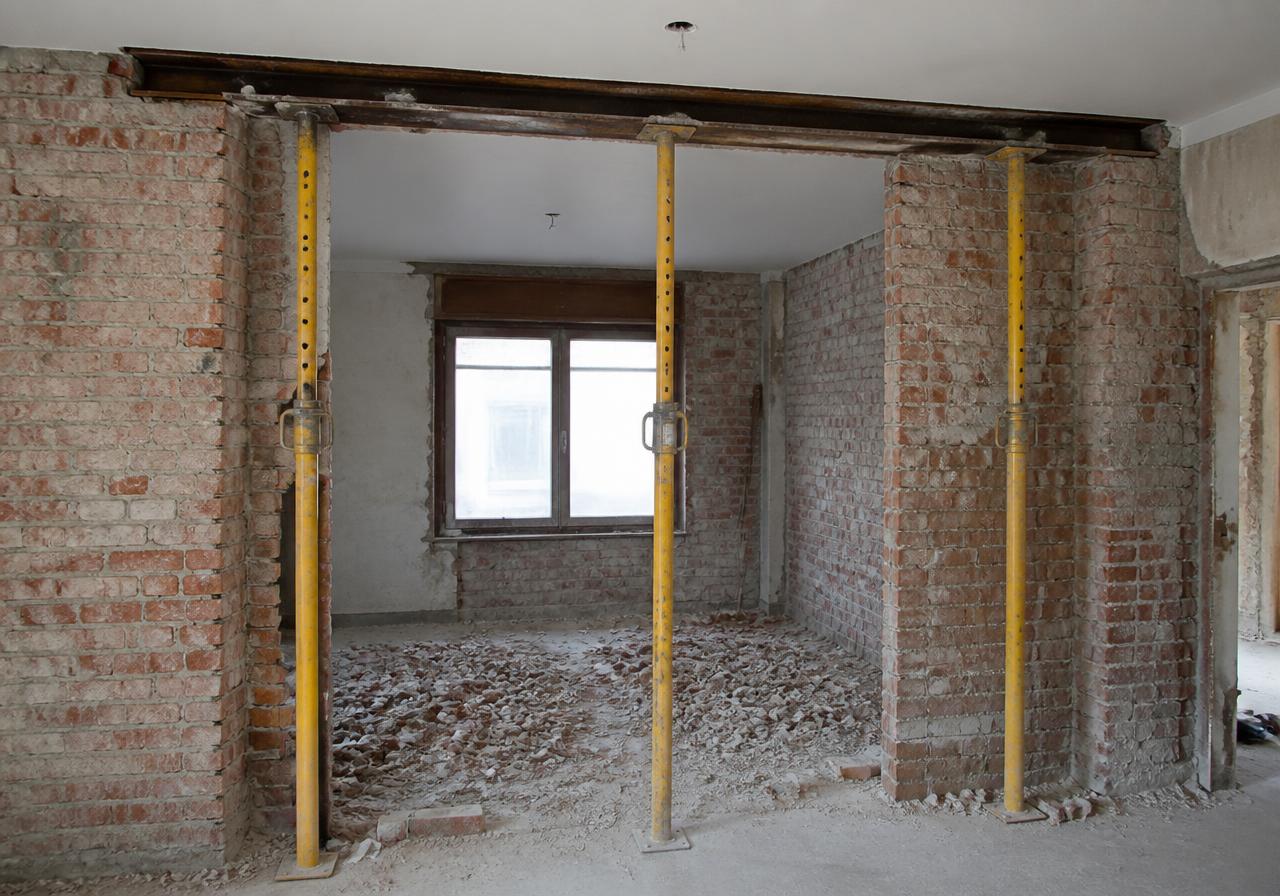

Ouverture pratiquée dans un mur en briques, trois étais métalliques réglables en appui sous la poutre posée en tête d'ouverture
Ouverture pratiquée dans un mur en briques : trois étais réglables soutiennent la poutre posée en tête d'ouverture, gravats encore au sol. Image d'illustration.
Portique acier vu en angle : poutre horizontale filant sous le plafond et poteau vertical à l'about de l'ouverture, mur voisin dégarni et gaine électrique apparente
Le portique : poutre acier filant sous le plafond et poteau vertical à l'about, encadrant l'ouverture vers la pièce voisine ; mur dégarni jusqu'au support, gaine électrique encore apparente. Chantier réel des équipes partenaires.

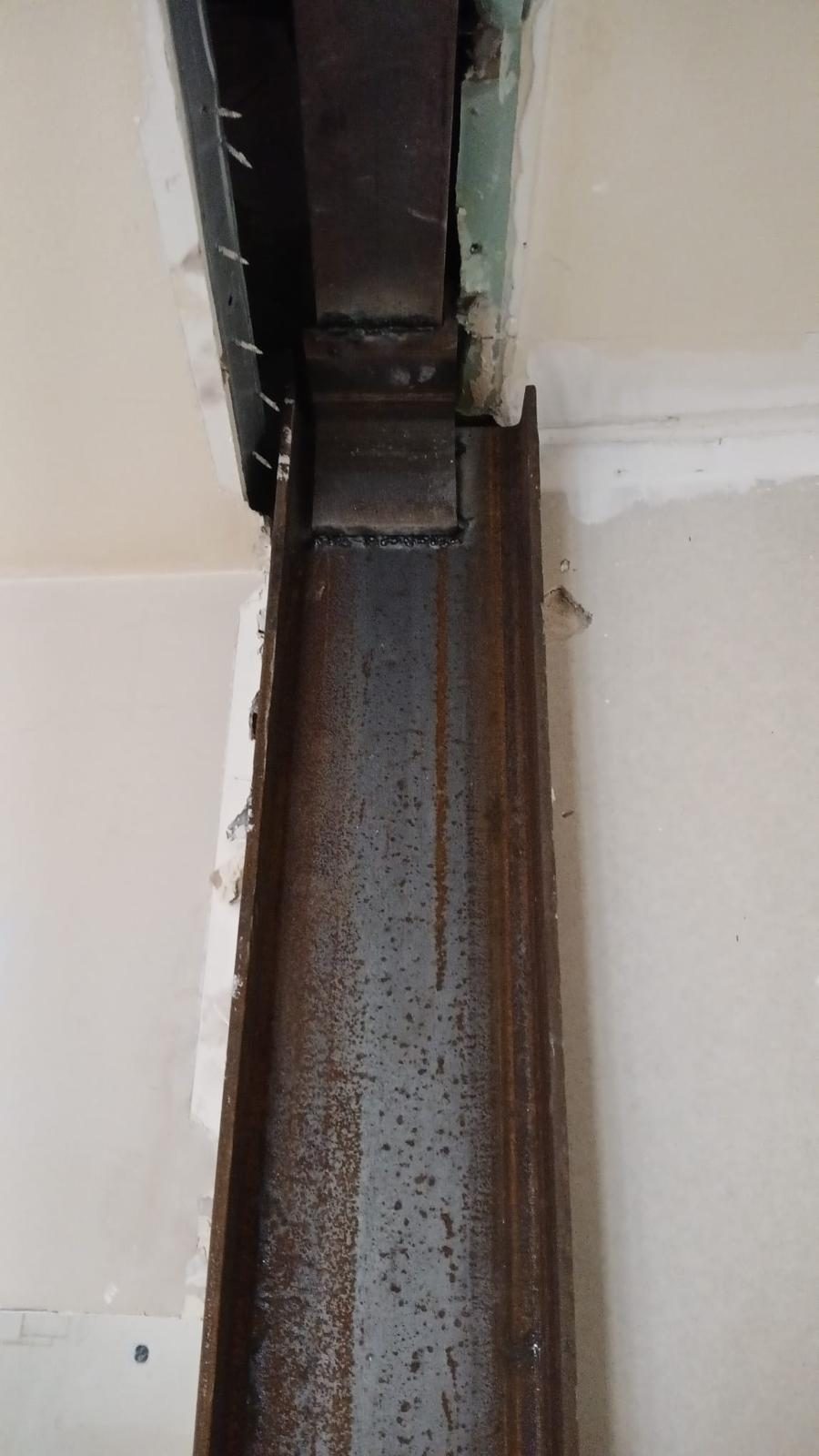

Gros plan sur la jonction soudée entre une poutre et un poteau acier, cordons de soudure visibles, plafond ouvert au-dessus
L'assemblage : gros plan sur la jonction soudée entre la poutre et le poteau, cordons de soudure apparents, plafond ouvert au-dessus. Chantier réel des équipes partenaires.
Pied de poteau acier soudé sur sa platine rectangulaire, posé au fond d'un plancher ouvert et entouré de gravats
L'appui : pied de poteau soudé sur sa platine, posé au fond du plancher ouvert, gravats encore en place tout autour. Chantier réel des équipes partenaires.

Poutre métallique ou poutre bois : un choix technique, pas esthétique

Le choix du matériau de la poutre dépend de la portée à franchir, de la charge à reprendre et de la hauteur disponible sous plafond.

Une poutre métallique en profilé acier offre une résistance élevée pour un encombrement réduit, ce qui la rend adaptée aux portées importantes ou aux charges lourdes, notamment sur les niveaux inférieurs d'un immeuble. Une poutre bois, lamellé-collé ou massive, convient à des portées plus modestes et s'intègre parfois plus facilement dans un habillage apparent.

Dans les deux cas, le dimensionnement résulte d'un calcul de descente de charges, jamais d'une estimation visuelle. Ce calcul détermine aussi la nature des appuis nécessaires à chaque extrémité de la poutre.

Poteaux, appuis et semelles : où va la charge reprise

Une poutre ne vaut que par ses appuis : la charge reprise doit être transmise jusqu'aux fondations sans point faible intermédiaire.

Une fois la poutre posée, la charge qu'elle reprend doit être conduite jusqu'au sol par des poteaux ou des murs d'appui suffisamment dimensionnés, eux-mêmes reposant sur une semelle capable de répartir cette charge sur le sol ou sur un plancher inférieur. Un appui mal positionné, par exemple au milieu d'une portée de plancher non renforcée, peut créer un désordre à l'étage inférieur.

C'est pourquoi la descente de charges est vérifiée sur l'ensemble du cheminement, du point d'ouverture jusqu'aux fondations, et non uniquement au droit de l'ouverture elle-même.

Reprise en sous-œuvre : intervenir sous un ouvrage existant

La reprise en sous-œuvre consiste à renforcer une fondation ou un appui existant sans interrompre la stabilité du bâtiment pendant les travaux.

Cette technique s'impose lorsqu'une fondation existante doit être approfondie, élargie ou renforcée, par exemple pour créer un niveau supplémentaire ou reprendre un appui fragilisé. Elle se réalise par plots successifs, jamais sur toute la longueur en une seule fois, afin de ne jamais priver le bâtiment de son appui au sol au même instant.

Ce type d'intervention relève systématiquement d'une étude technique préalable et d'un phasage écrit précis, en raison du risque direct pour la stabilité du bâtiment en cas d'erreur de séquence.

Étaiement provisoire : protéger la structure pendant le chantier

L'étaiement reprend temporairement les charges pendant que l'ancien appui est déposé et que le nouvel ouvrage n'est pas encore solidarisé.

Entre le moment où un ancien linteau ou un ancien mur porteur est déposé et celui où la poutre définitive est posée, calée puis solidarisée aux appuis, le bâtiment traverse une phase de fragilité maîtrisée. Un système d'étaiement provisoire, dimensionné selon la charge réelle à reprendre, assure la continuité de la stabilité pendant toute cette période.

Cet étaiement n'est jamais retiré tant que l'ouvrage définitif n'a pas atteint sa résistance et n'a pas été vérifié. Sa durée, généralement de quelques jours à quelques semaines selon l'ampleur de l'ouvrage, fait partie intégrante du planning transmis avant le démarrage du chantier.

Planchers bois, poutrelles-hourdis et mise à niveau

Un plancher ancien en bois et un plancher en poutrelles-hourdis se traitent différemment selon la déformation constatée et l'usage futur de la pièce.

Un plancher bois ancien, souvent constitué de solives et d'un platelage, peut présenter un fléchissement naturel dû à l'âge, à une surcharge historique ou à une section de bois initialement sous-dimensionnée. Selon l'ampleur du fléchissement, un renfort ponctuel, un doublement de solives ou une reprise plus complète est envisagé.

Un plancher en poutrelles-hourdis, plus fréquent dans les constructions de la seconde moitié du vingtième siècle, présente une meilleure régularité mais peut nécessiter une trémie pour le passage d'un escalier ou d'une gaine technique, ce qui implique alors une reprise de continuité structurelle autour de l'ouverture créée.

La mise à niveau d'un plancher, lorsqu'un ressaut existe entre deux pièces, se traite par ragréage ou par une chape rapportée, mais seulement après avoir vérifié que la surépaisseur ajoutée reste compatible avec la charge admissible du plancher existant.

Plancher ancien ouvert dans un couloir d'immeuble : caissons de remplissage dégagés entre les solives, lambourdes neuves posées par-dessus sur toute la longueur
Décaissement : le plancher est ouvert sur toute la longueur du couloir, les caissons de remplissage sont dégagés entre les solives et des lambourdes neuves sont reposées par-dessus. Chantier réel des équipes partenaires.

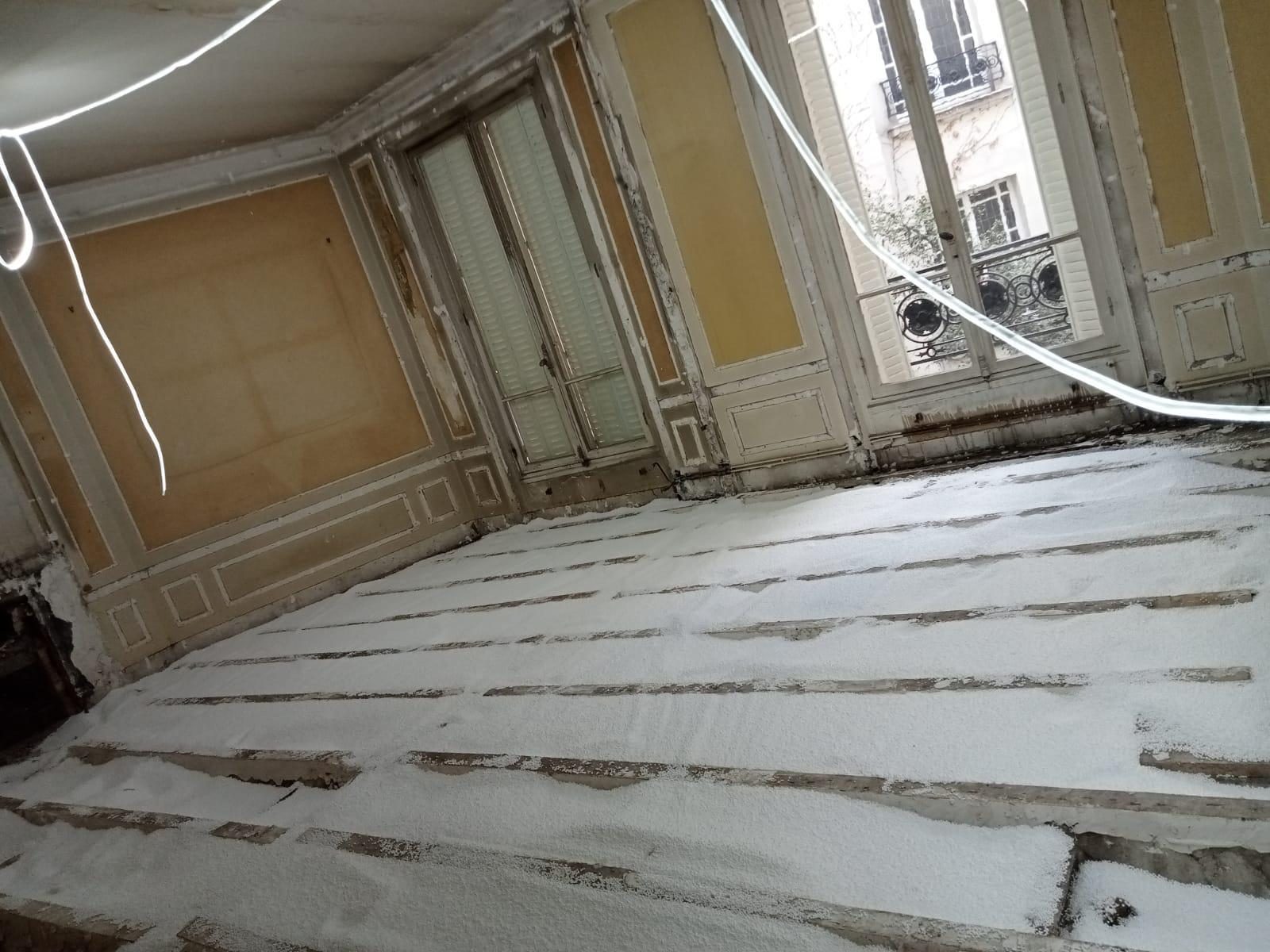

Granulés isolants versés entre les lambourdes d'un plancher ancien, boiseries d'origine et fenêtres encore en place
Isolation : granulés versés entre lambourdes pour le traitement phonique, avant fermeture du plancher. Chantier réel des équipes partenaires.
Panneaux OSB posés sur le plancher de la même pièce, refermant les lambourdes et les granulés
Fermeture : la même pièce une fois le plancher refermé en panneaux OSB, support prêt à recevoir son revêtement. Chantier réel des équipes partenaires.

Étude géotechnique et diagnostic des fondations

Avant de reprendre une fondation ou d'ajouter une charge, la nature du sol et l'état des fondations existantes doivent être vérifiés.

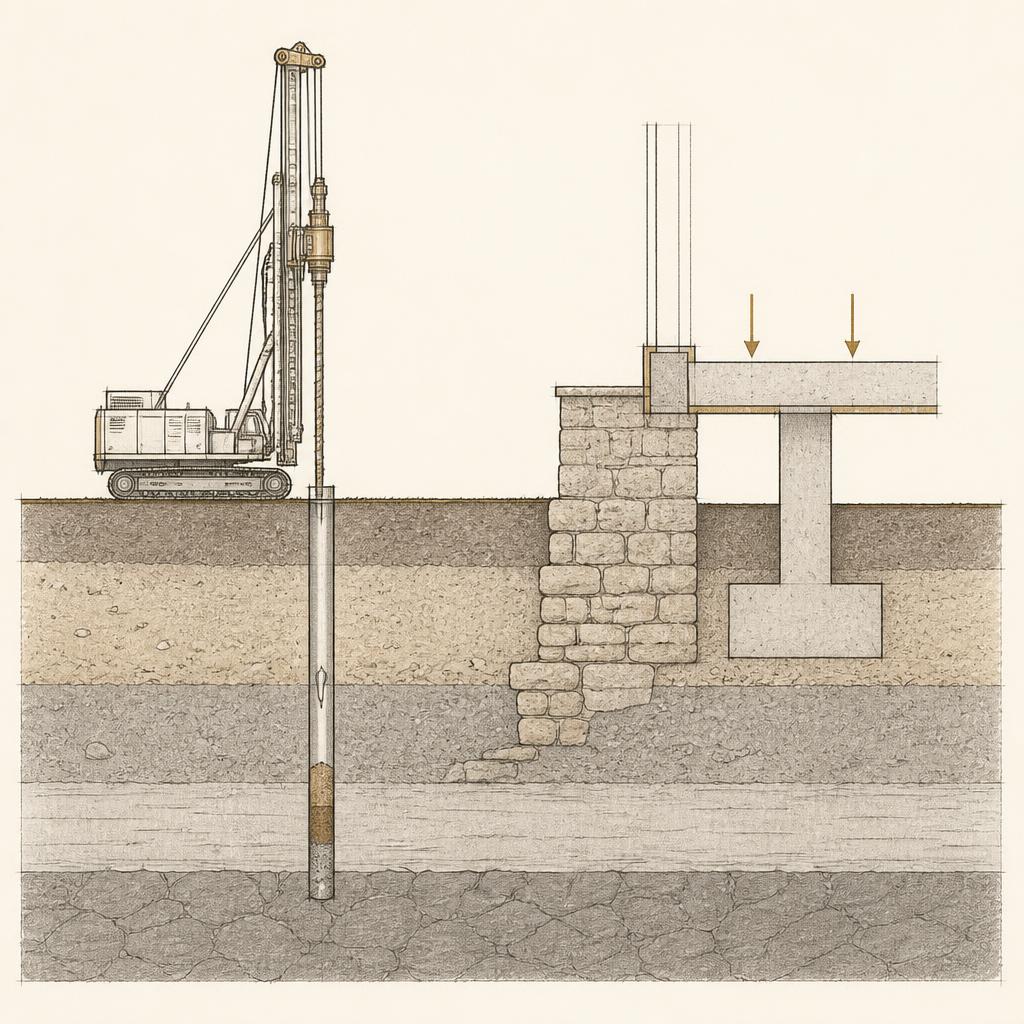

Schéma d'une étude géotechnique avec forage de reconnaissance des sols, prélèvement d'échantillon et fondations d'un bâti ancien
Étude géotechnique : forage de reconnaissance, couches de sol identifiées et fondations existantes analysées avant toute reprise structurelle.

Quand une étude de sol est indispensable

Extension, surélévation, reprise en sous-œuvre ou bâti ancien sur sols incertains : le dimensionnement repose sur des données réelles.

La reprise en sous-œuvre, l'extension d'une maison ou la surélévation d'un étage modifient la charge transmise aux fondations. Sans une étude géotechnique, on dimensionne à l'aveugle et on expose le chantier à des tassements différentiels ou à des désordres futurs. ARCHI PILOTE RÉNOVATION fait appel au bureau d'études Geo2Mo pour reconnaître les sols, analyser les fondations existantes et fournir les paramètres de calcul utilisés par l'ingénieur structure.

Un partenaire réactif et rigoureux

Geo2Mo se distingue par la qualité de ses dossiers, sa réactivité et sa capacité à mobiliser rapidement les bons intervenants.

Les études de sols sont préparées avec le même soin que les dossiers de structure : forages, sondages, interprétation des couches et recommandations de fondation. Les échanges réguliers entre Geo2Mo, l'ingénieur structure et notre équipe permettent de valider chaque hypothèse avant de l'intégrer au chiffrage et au phasage.

Fissures, désordres et humidité : distinguer le superficiel du structurel

Toutes les fissures ne se valent pas : leur forme, leur localisation et leur évolution dans le temps orientent le diagnostic.

Lecture d'une fissure avant tout ravalement esthétique

Une fissure fine et stable diffère radicalement d'une fissure ouverte, évolutive ou traversante en termes de gravité.

Une fissure capillaire, fine et superficielle, relève généralement d'un simple traitement de finition. Une fissure plus large, en escalier sur un mur en maçonnerie, ou traversant l'épaisseur du mur, peut en revanche signaler un mouvement du bâtiment, un tassement différentiel ou un désordre en cours d'évolution.

Dans ce second cas, l'avis d'un professionnel spécialisé est sollicité avant toute reprise esthétique, car masquer une fissure active sans en traiter la cause ne fait que reporter et aggraver le désordre.

Remontées capillaires et humidité en pied de mur

Une humidité en pied de mur oriente vers une origine capillaire, une infiltration ou une condensation, chacune appelant un traitement différent.

Une remontée capillaire se manifeste typiquement par une auréole en pied de mur, un enduit qui se décolle et parfois un salpêtre visible en surface. Elle se distingue d'une infiltration ponctuelle, liée à une étanchéité défaillante en toiture ou en façade, et d'une condensation, liée à un défaut de ventilation.

Ce diagnostic conditionne directement le traitement engagé : une reprise structurelle inutile ne résoudra jamais un problème de ventilation, et inversement, une simple peinture anti-humidité ne traite jamais une remontée capillaire active.

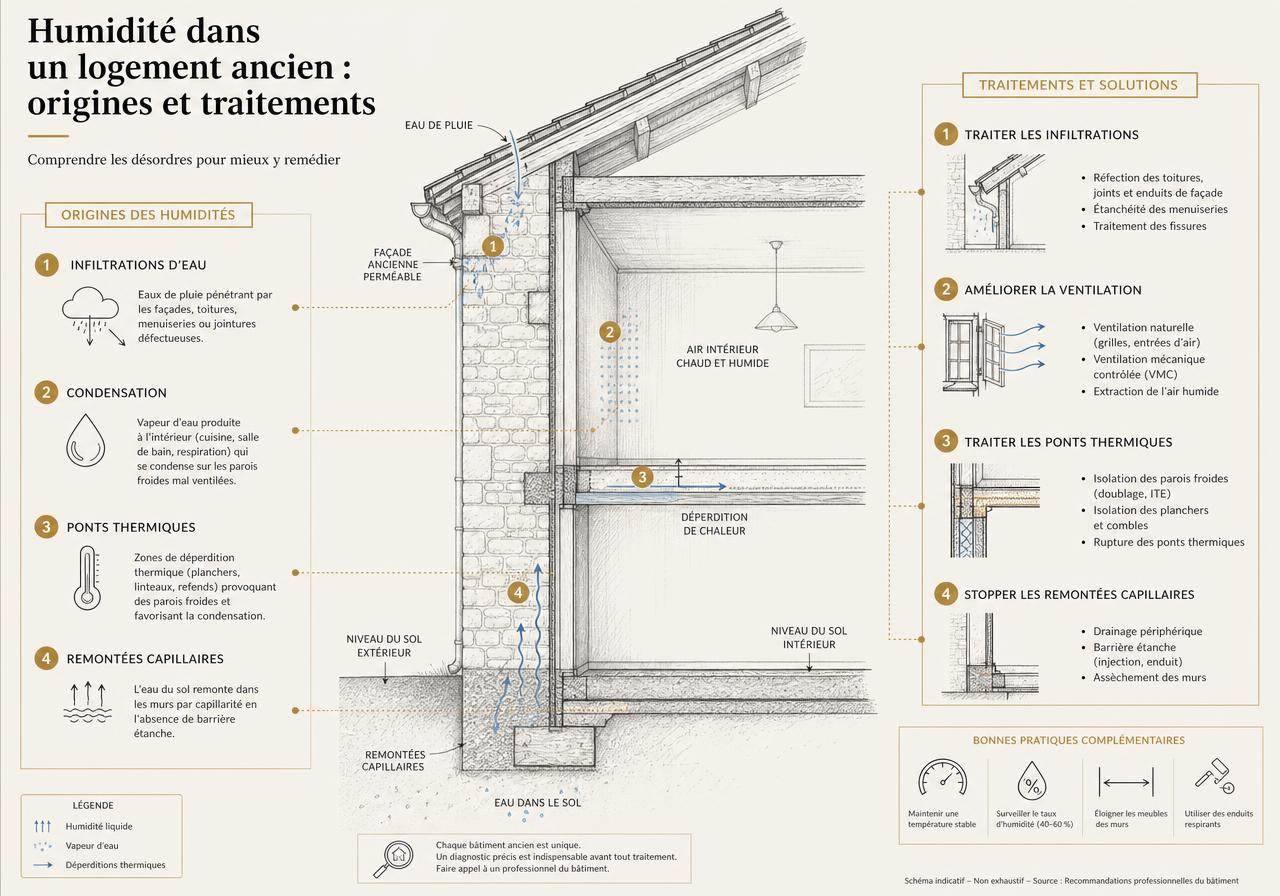

Coupe d'un logement ancien illustrant remontées capillaires, infiltrations, condensation et ponts thermiques
Origines de l'humidité dans un logement ancien et traitements associés : le diagnostic précède toujours le choix de la solution.

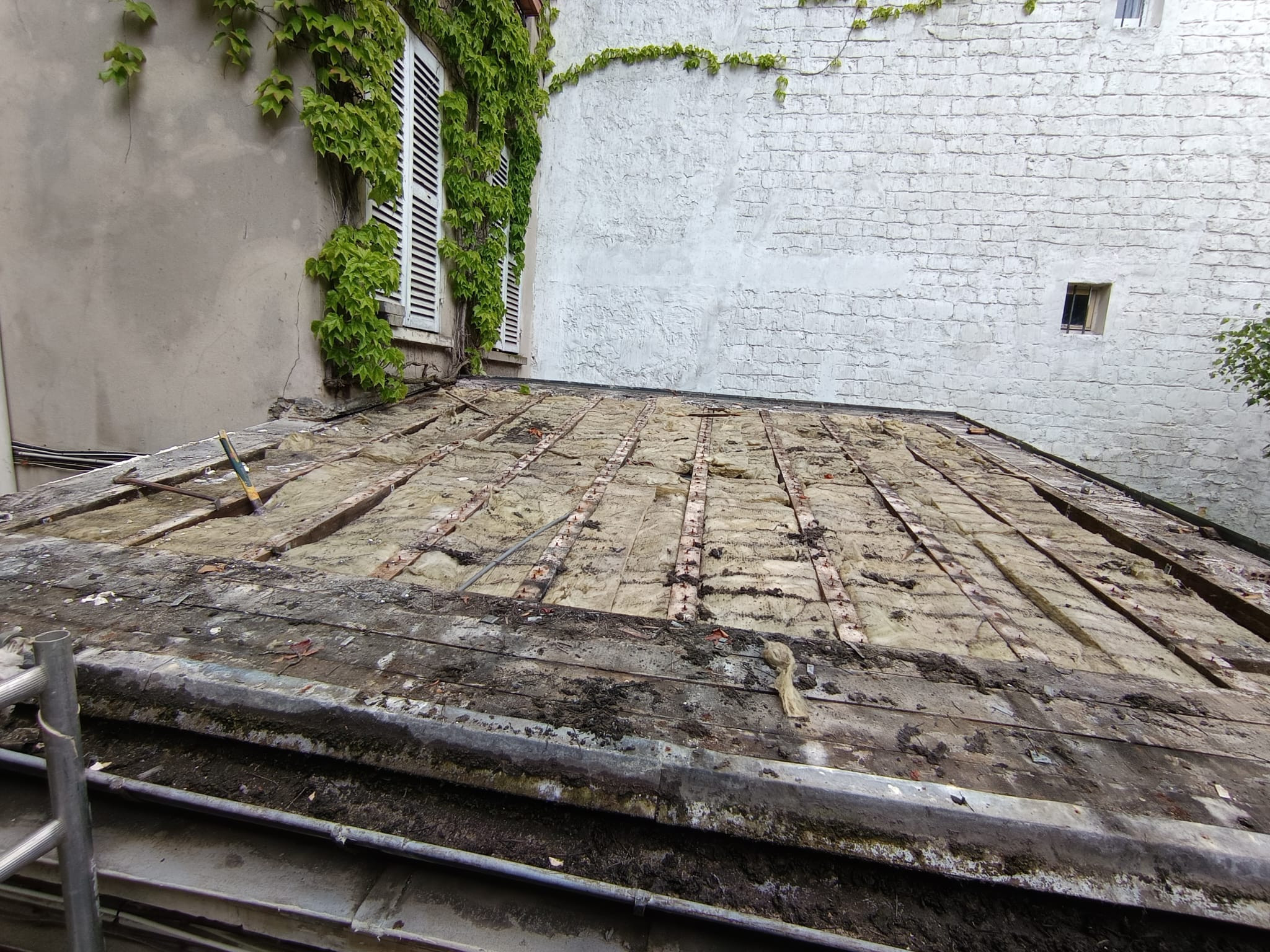

Toiture-terrasse déposée jusqu'à son solivage entre deux murs de cour : solives apparentes, isolant ancien tassé et noirci entre les bois, mur mitoyen en brique peint en blanc, vigne vierge et volets persiennés sur le mur de gauche, garde-corps d'échafaudage au premier plan
Un désordre d'étanchéité ne se lit qu'une fois le complexe déposé : ici, la toiture-terrasse est retirée jusqu'à son solivage, l'isolant ancien apparaît tassé et noirci entre les bois, et l'état réel des solives peut enfin être constaté avant de décider ce qui se répare et ce qui se remplace. Chantier réel des équipes partenaires.
Façade de maison de village avant ravalement : ancien enduit ciment tyrolien gris constellé de rebouchages clairs, notamment autour de chaque menuiserie, fenêtres et porte en bois neuves calées à la mousse dans leurs tableaux, palettes de matériaux et seaux au pied du mur
Avant ravalement, la façade dit tout : l'ancien enduit tyrolien est constellé de rebouchages clairs, en particulier autour de chaque menuiserie neuve reposée. C'est à cet état — et non après l'enduit de finition — que se lisent les reprises de tableaux et l'éventuelle fissuration du support. Chantier réel des équipes partenaires.

Démolition, carottage et sciage : les gestes techniques du gros œuvre

Le carottage et le sciage de béton permettent des découpes précises et contrôlées, indispensables dès qu'un ouvrage béton armé est concerné.

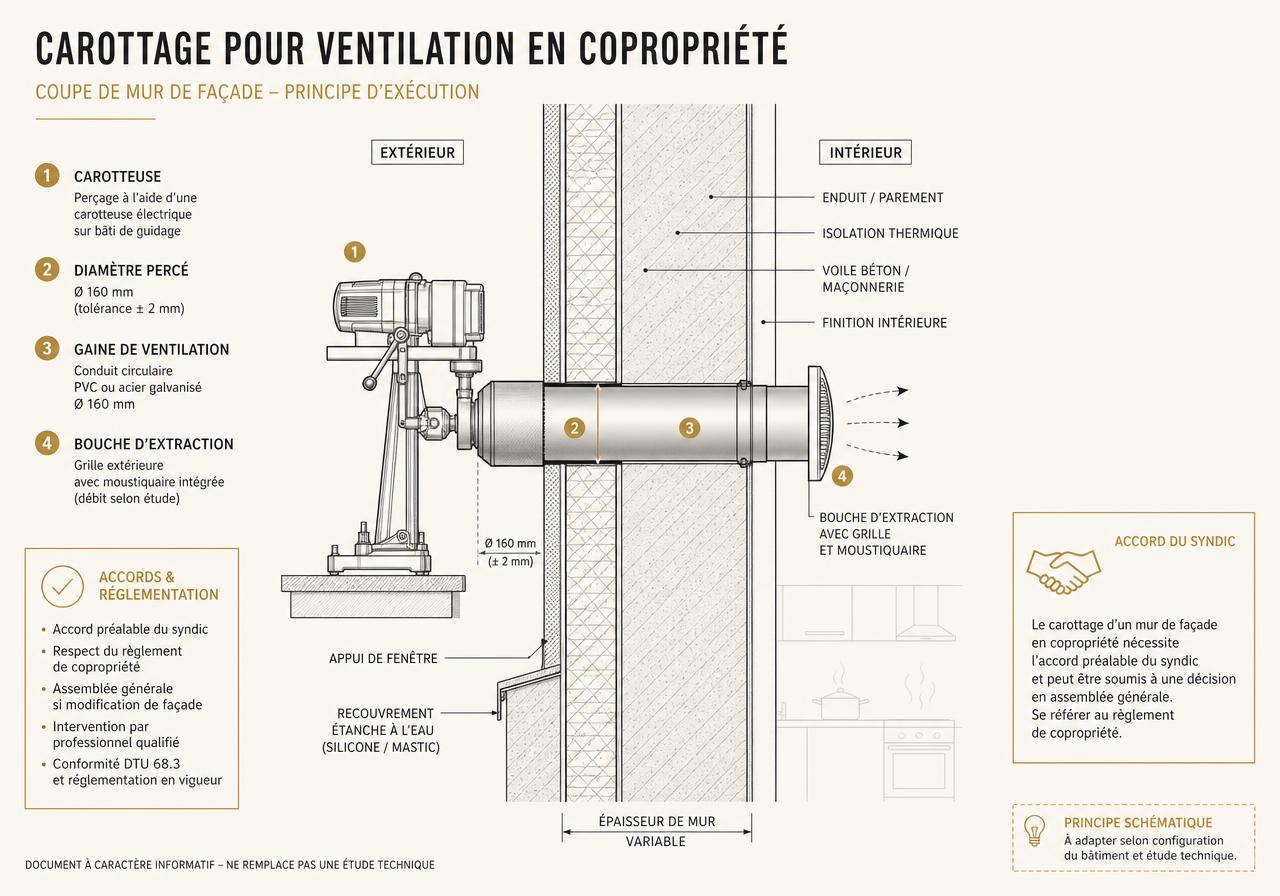

Schéma de carottage d'un mur de façade pour la pose d'une gaine et d'une bouche d'extraction en copropriété
Carottage de façade pour ventilation : diamètre, gaine et bouche d'extraction, avec accord préalable du syndic lorsque la façade est concernée.
Cloison en pan de bois dégarnie de son plâtre, poteaux et lattes clouées apparents sur toute la hauteur, embrasure dégagée vers la pièce voisine
Cloison ancienne dégarnie de son plâtre : poteaux et lattes clouées apparents sur toute la hauteur, embrasure dégagée vers la pièce voisine, sol balayé après évacuation des gravats. Chantier réel des équipes partenaires.

Démolition et évacuation

Dépose sélective des éléments non porteurs, tri des matériaux et évacuation organisée, en particulier en immeuble occupé.

Carottage de précision

Perçage circulaire propre pour le passage de réseaux ou de gaines à travers un plancher ou un mur béton, sans fissuration périphérique.

Sciage de béton armé

Découpe nette d'une ouverture dans un mur ou un plancher béton, préalable indispensable avant la pose d'un linteau ou d'une poutre.

Protection du bâti conservé

Bâchage, calage et protection des ouvrages voisins non concernés par l'intervention en cours.

Copropriété, immeuble occupé et autorisations

Un chantier de gros œuvre en immeuble collectif ou occupé impose des contraintes d'horaires, de nuisances et d'autorisation qui s'ajoutent aux contraintes techniques.

En copropriété, le règlement encadre les interventions touchant des éléments communs, l'aspect extérieur du bâtiment ou la structure porteuse commune. Selon la nature exacte des travaux, une simple information au syndic peut suffire, ou au contraire une autorisation formelle votée en assemblée générale peut être nécessaire avant tout démarrage.

En immeuble occupé, qu'il s'agisse des voisins d'un même bâtiment ou des occupants du logement en cours de travaux, les horaires de nuisances sonores respectent généralement un cadre fixé par arrêté municipal, et l'accès aux parties communes est organisé pour limiter la gêne pendant les phases les plus bruyantes, comme le carottage ou la démolition.

Immeuble ancien de centre-bourg dont deux faces sont montées en échafaudage avec filet de protection pendant un ravalement, vu depuis la rue en contrebas
Ravalement de façade : deux faces de l'immeuble sont montées en échafaudage avec filet de protection, depuis la rue. En copropriété, modifier l'aspect extérieur relève du règlement. Chantier réel des équipes partenaires.
  • Vérification du règlement de copropriété avant tout devis engageant une partie commune
  • Constitution du dossier technique nécessaire à une présentation en assemblée générale si requis
  • Information écrite préalable des occupants voisins pour les phases bruyantes
  • Protection systématique des circulations communes pendant l'évacuation des gravats

Ingénieur structure, architecte DPLG et assurances des exécutants

Le pilotage mobilise un ingénieur structure ou un architecte DPLG partenaire indépendant dès que le dossier l'exige, sans jamais se substituer à leur responsabilité propre.

Pour les ouvertures importantes, les trémies sur plusieurs niveaux ou les reprises en sous-œuvre, une note de calcul et parfois un avis technique formalisé sont nécessaires. Ces documents sont produits par un ingénieur structure ou un architecte DPLG partenaire indépendant, professionnel distinct de l'entreprise qui exécute physiquement les travaux.

Avant tout démarrage de chantier, les attestations d'assurance en cours de validité de l'entreprise partenaire contractante retenue sont vérifiées. Cette vérification fait partie du pilotage, mais la garantie elle-même reste propre à chaque entreprise exécutante, seule responsable de son ouvrage.

Ce que couvrent précisément ces protections — décennale, biennale, parfait achèvement — est expliqué sur la page garanties et assurances.

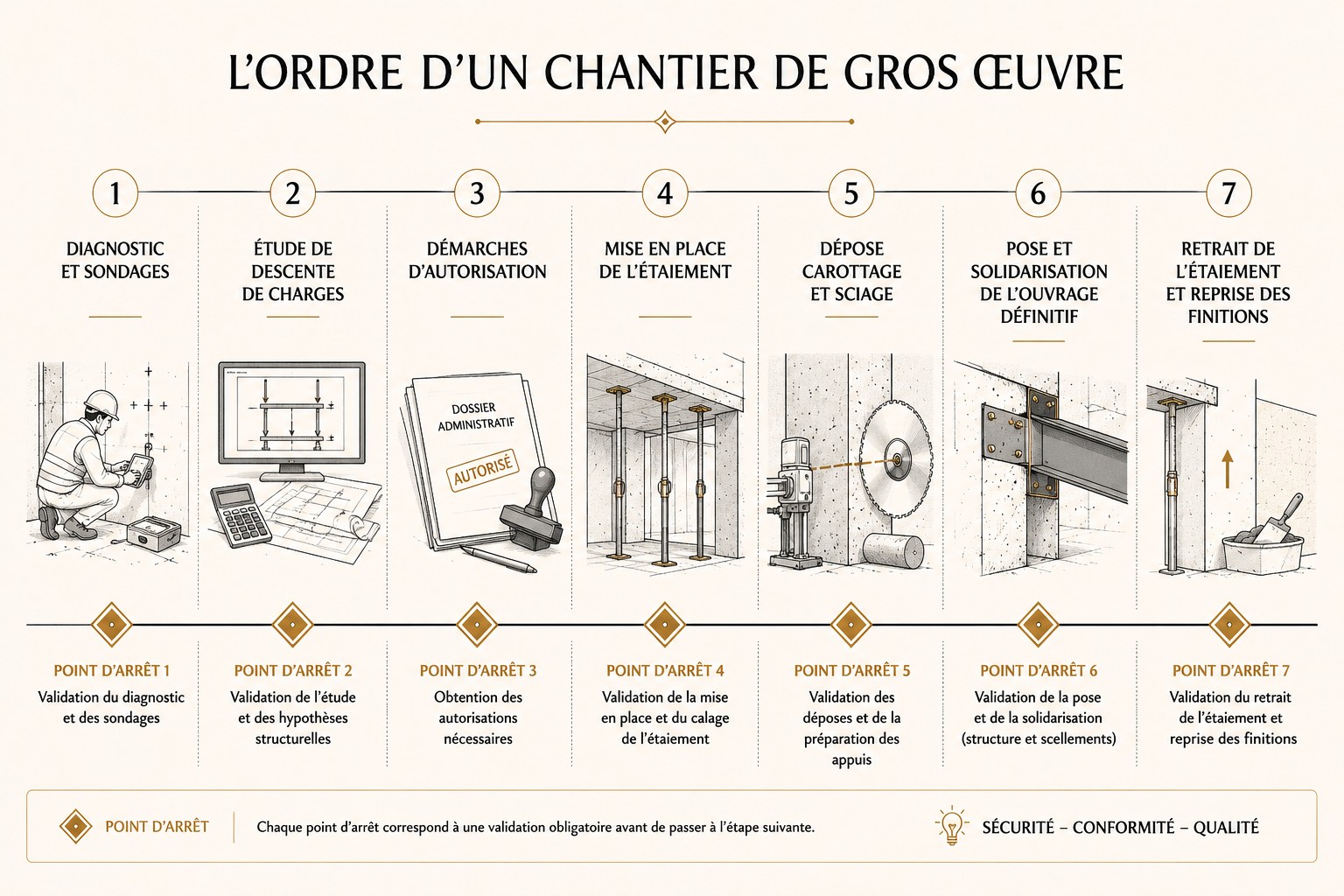

Ordre des opérations et délais indicatifs du gros œuvre

Le gros œuvre suit une séquence stricte : diagnostic, étaiement, dépose, pose de l'ouvrage définitif, puis seulement reprise des finitions périphériques.

01

Diagnostic et sondages

Lecture des plans disponibles, sondages ciblés et, si nécessaire, avis d'un ingénieur structure partenaire indépendant.

02

Étude de descente de charges

Dimensionnement de la poutre, des appuis et vérification de la compatibilité avec les fondations existantes.

03

Démarches d'autorisation

Constitution du dossier pour le syndic ou l'urbanisme lorsque l'ouvrage l'exige, avant tout engagement de chantier.

04

Mise en place de l'étaiement

Reprise provisoire des charges avant toute dépose de l'ancien élément porteur.

05

Dépose, carottage ou sciage

Ouverture contrôlée de l'élément existant, gravats évacués au fur et à mesure.

06

Pose et solidarisation de l'ouvrage définitif

Poutre, poteaux et appuis mis en place, calés puis solidarisés selon la note de calcul.

07

Retrait de l'étaiement et reprise des finitions

L'étaiement n'est retiré qu'après validation de l'ouvrage ; les finitions périphériques sont reprises en dernier.

À titre indicatif, une ouverture simple avec pose de poutre métallique se déroule généralement sur une à deux semaines. Une reprise en sous-œuvre ou une trémie sur plusieurs niveaux s'étale sur plusieurs semaines, notamment en immeuble occupé où les phases bruyantes sont réparties dans le temps.

Frise en sept étapes de l'ordre d'un chantier de gros œuvre avec points d'arrêt de validation
Ordre des opérations d'un chantier de gros œuvre. Schéma pédagogique.

Pédagogie technique

Comprendre une intervention structurelle, étape par étape

Chaque ouvrage structurel suit la même logique : diagnostic, note de calcul de l'ingénieur structure, étaiement, exécution, contrôle. Les schémas ci-dessous détaillent la trémie de plancher et la reprise en sous-œuvre.

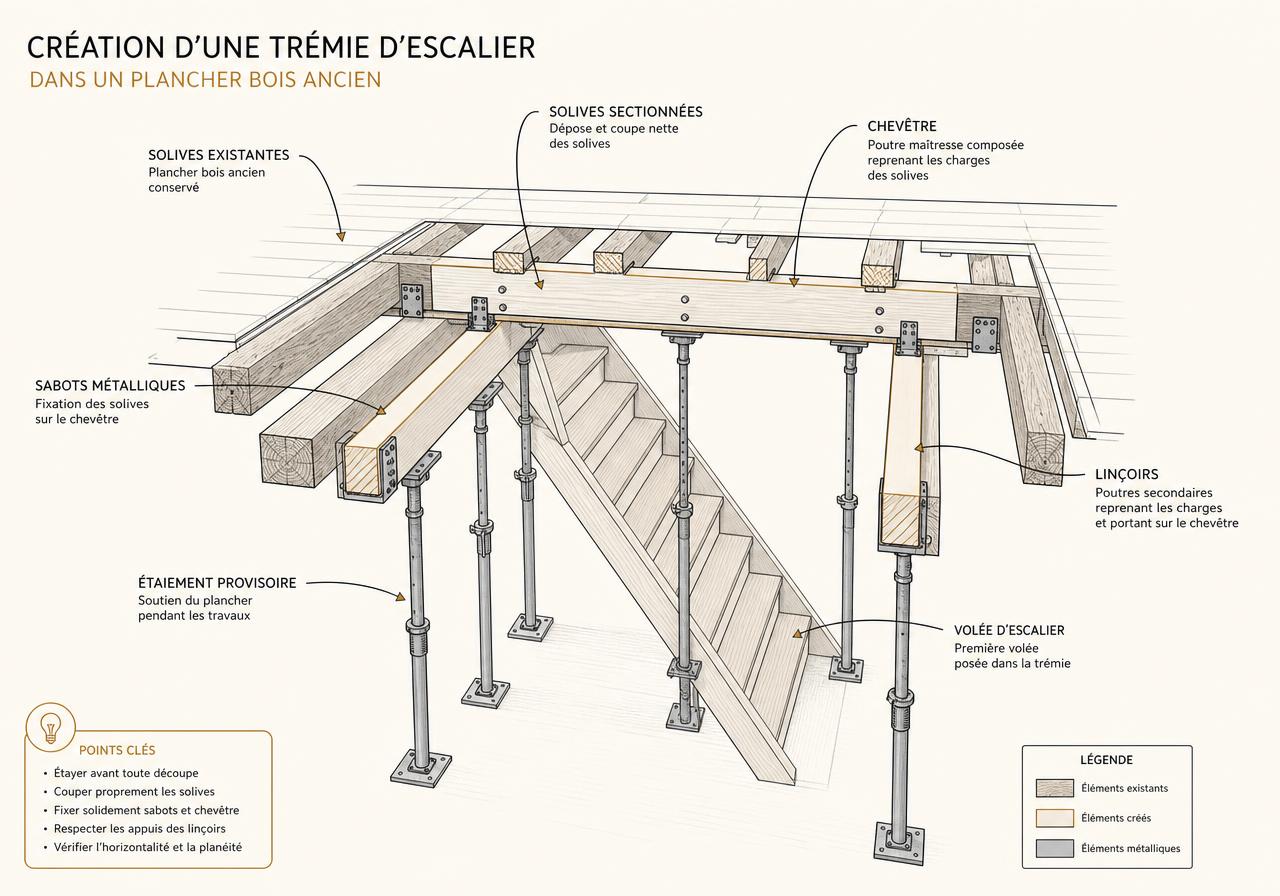

Schéma d'une trémie d'escalier dans un plancher bois : solives sectionnées, chevêtre, linçoirs, sabots métalliques et étaiement provisoire
Trémie dans un plancher bois : le chevêtre et les linçoirs reprennent les charges des solives coupées, sur sabots métalliques dimensionnés.

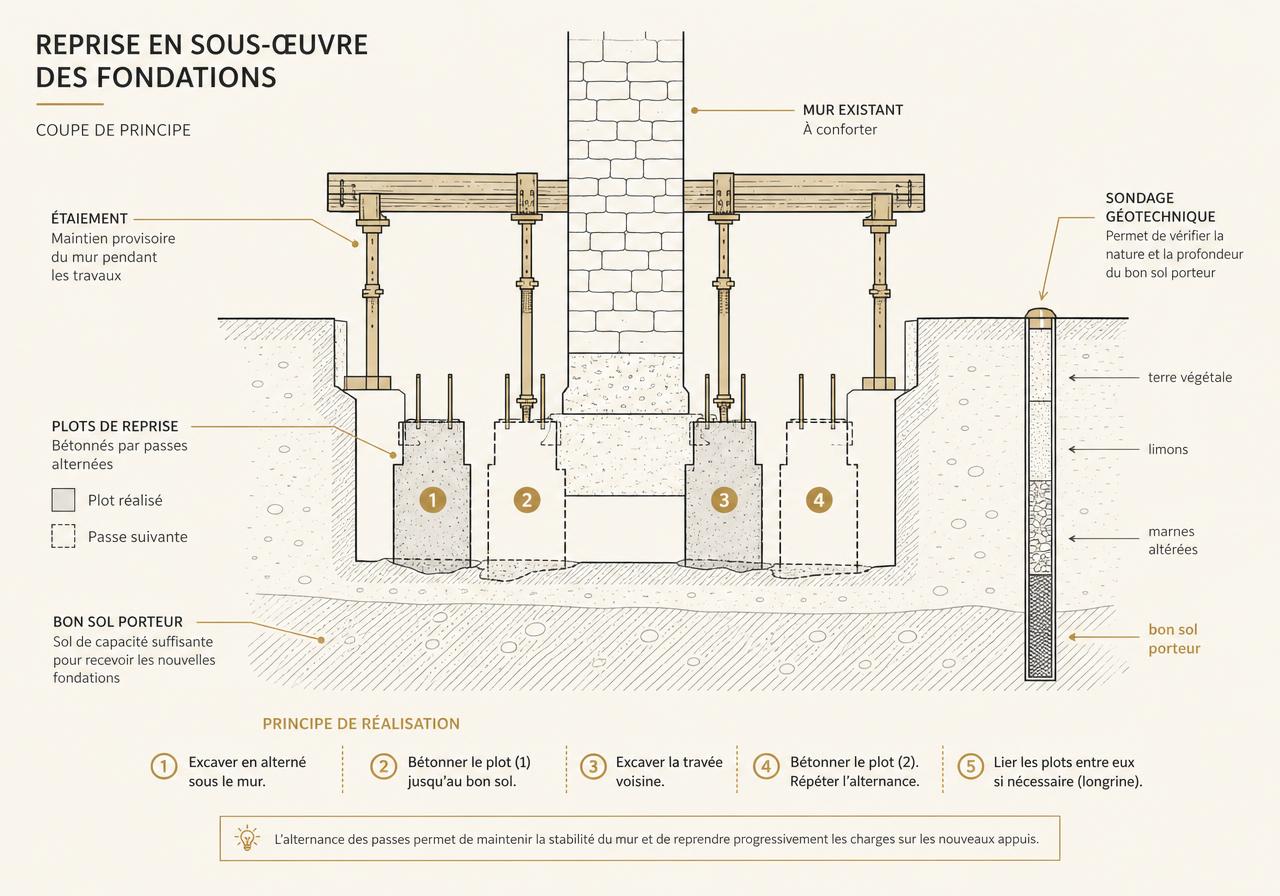

Schéma en coupe d'une reprise en sous-œuvre : plots bétonnés par passes alternées, bon sol porteur, sondage géotechnique et étaiement
Reprise en sous-œuvre : excavation et bétonnage par passes alternées jusqu'au bon sol identifié par le sondage géotechnique.

Trémie d'escalier : du plancher ouvert à la structure posée

Étaiement, découpe des solives puis chevêtre sur sabots métalliques : la structure d'escalier sur mesure n'est posée dans la trémie qu'après validation de la note de calcul.

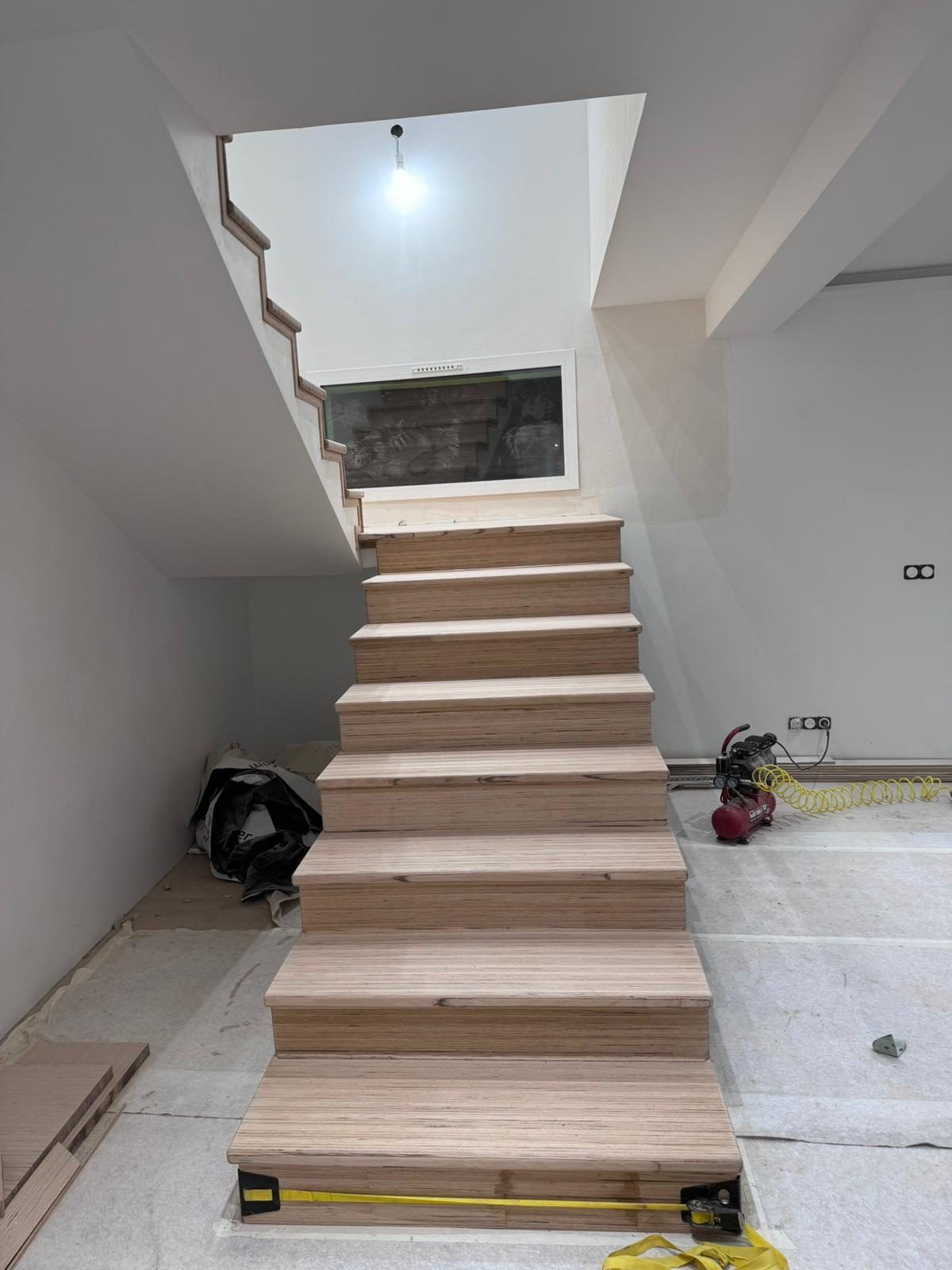

Escalier vu de face depuis le bas, marches en contreplaqué brut montant vers une trémie ouverte dans le plancher
Vue depuis le bas : marches en contreplaqué brut montant vers la trémie ouverte dans le plancher, sols encore protégés. Chantier réel des équipes partenaires.

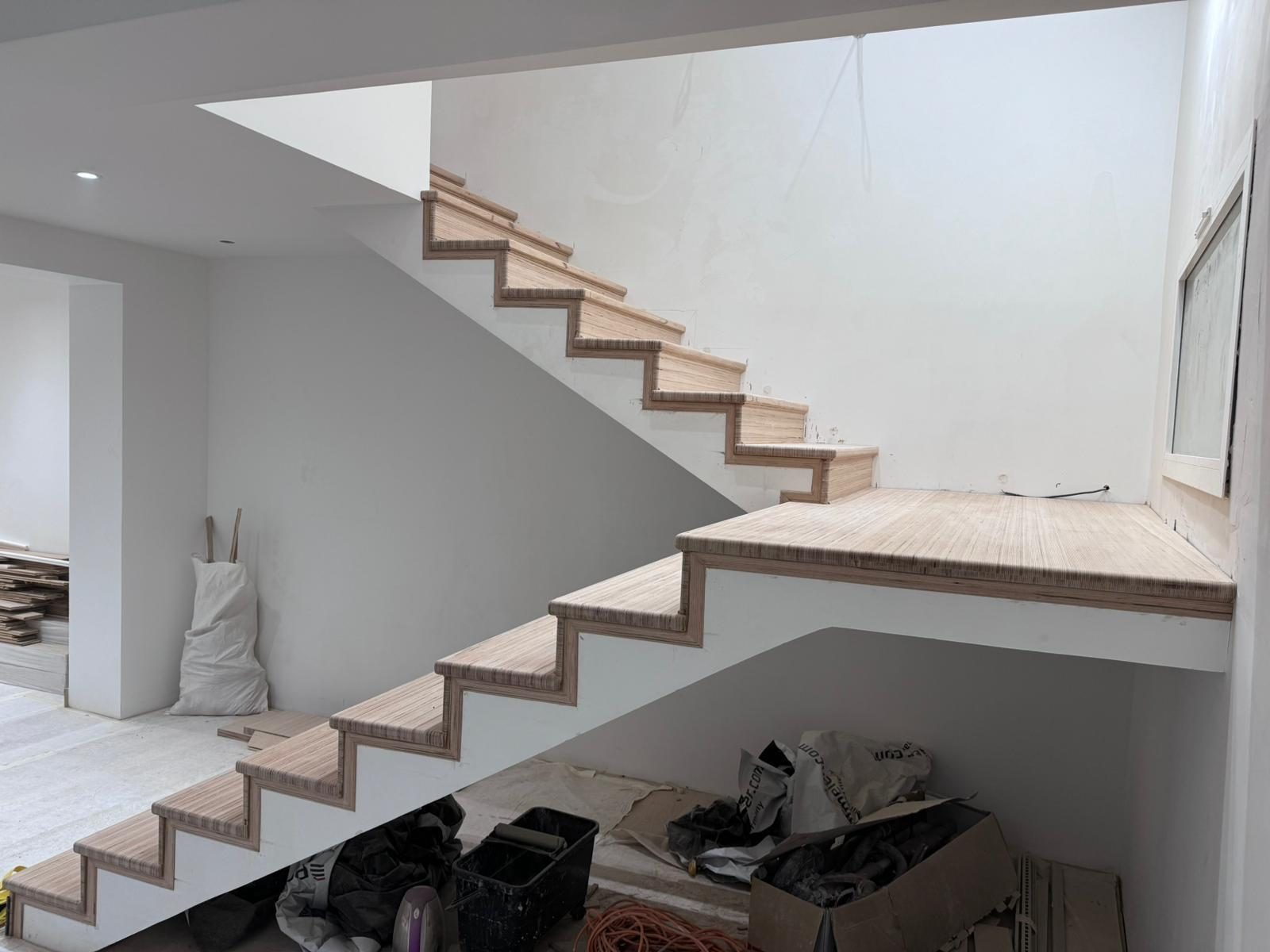

Escalier vu de profil, volée et palier intermédiaire en contreplaqué brut portés par un limon plein enduit en blanc
Vue de profil : volée et palier intermédiaire en place, marches encore en contreplaqué brut sur un limon plein enduit, avant habillage définitif. Chantier réel des équipes partenaires.
Comment sait-on si un mur est porteur avant de le percer ?

Aucun indice unique ne suffit : l'épaisseur, l'alignement avec les murs des étages inférieurs et supérieurs, le sens de pose du plancher et les plans d'origine du bâtiment sont recoupés. Quand un doute subsiste, un sondage ponctuel ou l'avis d'un ingénieur structure partenaire indépendant permet de trancher avant tout engagement financier sur le lot maçonnerie.

Que se passe-t-il si les plans d'origine de l'immeuble sont introuvables ?

C'est une situation fréquente en habitat ancien. À défaut de plans, la lecture se fait par sondages directs dans la cloison ou le doublage, par observation depuis les étages voisins lorsque c'est possible, et par la logique constructive du bâtiment. Cette prudence supplémentaire allonge parfois le délai d'étude, mais elle évite une erreur d'appréciation coûteuse.

Un architecte est-il obligatoire pour ouvrir un mur porteur ?

Pas systématiquement, mais le recours à un architecte DPLG ou à un ingénieur structure partenaire indépendant devient pertinent dès que l'ouverture dépasse une portée modeste, qu'une trémie est créée dans un plancher, ou que le dossier doit être présenté à une copropriété ou à un service d'urbanisme. Le pilotage identifie ce besoin dès l'étude de faisabilité.

Faut-il étayer avant de commencer les travaux ?

Dès qu'un élément porteur est concerné, un étaiement provisoire reprend les charges le temps que la poutre ou le linteau définitif soit posé et solidarisé. Cette étape n'est jamais optionnelle : elle protège la structure existante pendant la phase la plus vulnérable du chantier, entre la dépose de l'ancien appui et la mise en charge du nouveau.

Comment se passe un chantier de gros œuvre en copropriété ?

Le règlement de copropriété et l'accord du syndic encadrent les interventions touchant des éléments communs ou l'aspect extérieur, et les horaires de nuisances sonores sont généralement limités par arrêté municipal. Le pilotage prépare le dossier technique nécessaire à l'assemblée générale lorsque l'ouvrage l'exige, et organise les protections des parties communes pendant les travaux.

Quelles preuves demander avant de valider une entreprise de gros œuvre ?

Les attestations d'assurance en cours de validité de l'entreprise partenaire contractante concernée, une note de calcul ou un avis technique pour les ouvrages structurels, et un phasage écrit précisant l'ordre des opérations et la durée de l'étaiement. Ces justificatifs sont vérifiés avant tout démarrage de chantier.

Combien de temps dure une intervention sur mur porteur ?

Pour une ouverture simple avec pose de poutre métallique, comptez indicativement une à deux semaines incluant étaiement, dépose, pose et reprise des finitions périphériques. Une reprise en sous-œuvre ou la création d'une trémie sur plusieurs niveaux allonge sensiblement ce délai, notamment en immeuble occupé où les nuisances sont limitées dans le temps.

Rôle et responsabilités. ARCHI PILOTE RÉNOVATION structure et pilote les projets de rénovation. Selon les besoins, le projet mobilise des entreprises partenaires contractantes et, lorsque nécessaire, des architectes ou ingénieurs partenaires indépendants. Les travaux sont exécutés et facturés par les entreprises concernées.

Décrivez votre projet, nous le structurons

À lire ensuite
