Clinique du devis : apprendre à lire un devis de rénovation avant de signer

POURQUOI LE TOTAL NE SUFFIT PAS
Le montant global masque presque toujours l'essentiel

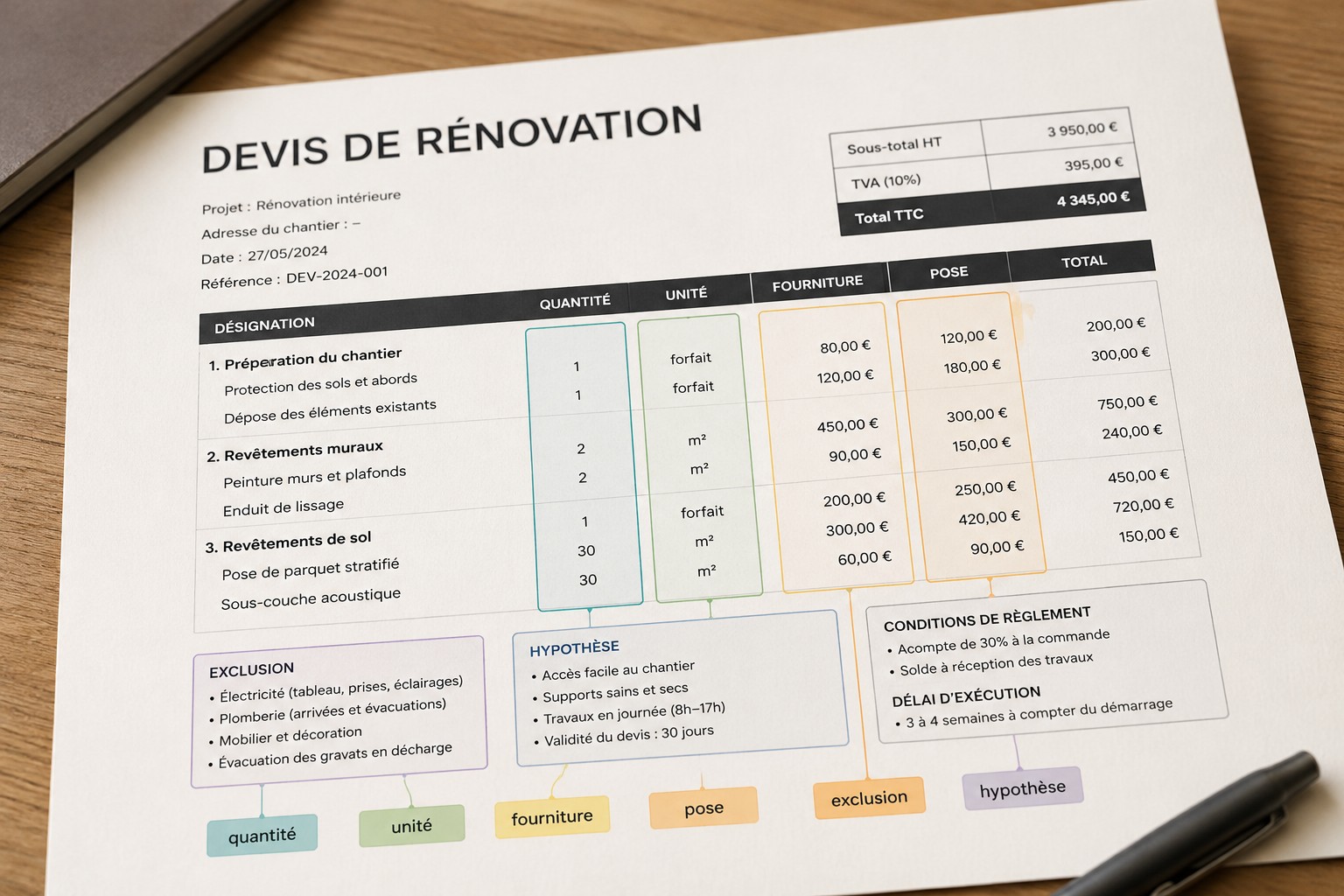

Deux devis au même total peuvent couvrir des périmètres très différents. La comparaison n'a de sens qu'après remise à niveau ligne à ligne.
Le montant total est une addition, pas une preuve

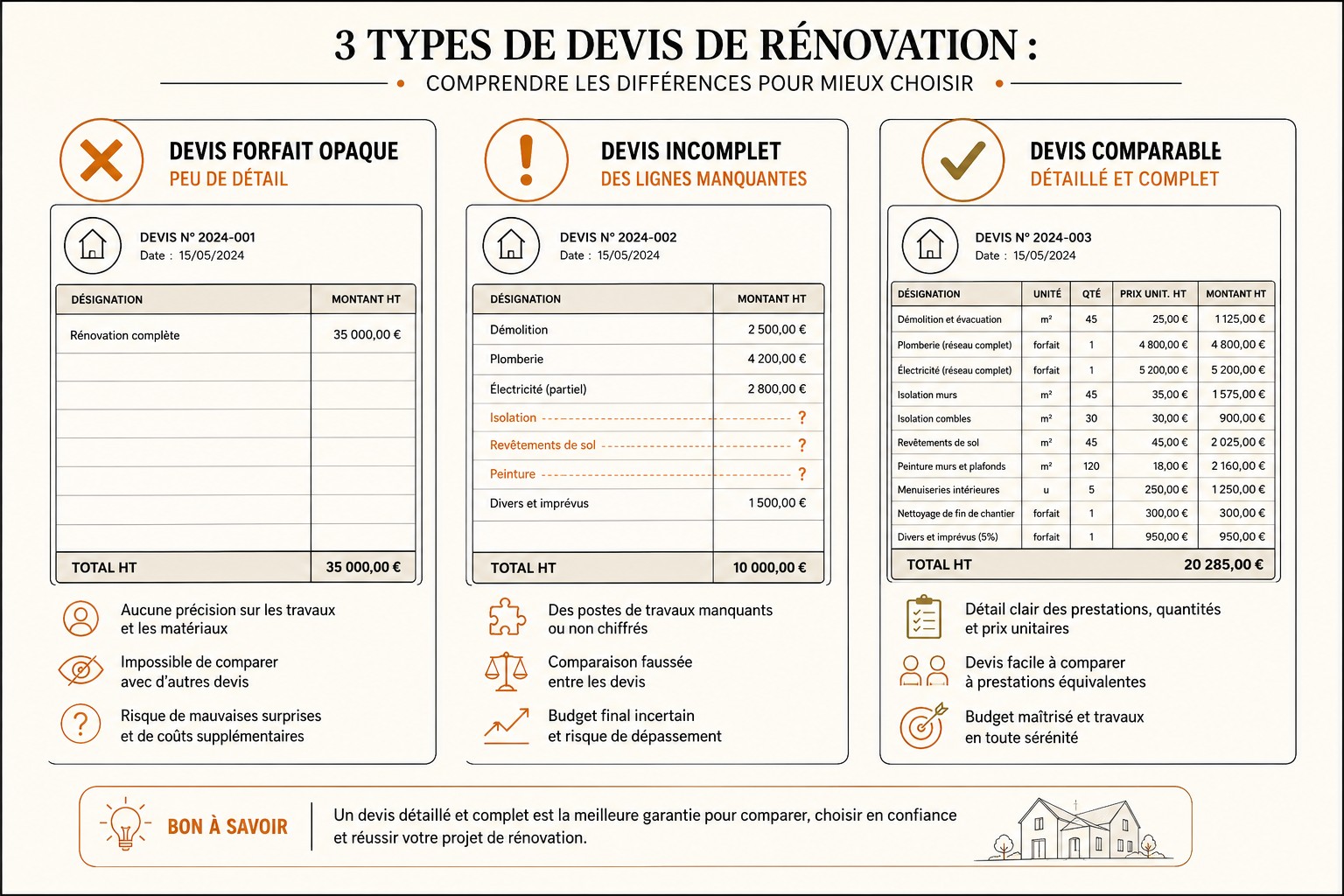

Un total identique peut cacher des écarts de quantités, de qualité ou de prestations incluses.
Un devis à 42 000 € pour une rénovation de salle de bains peut inclure la dépose complète, l'étanchéité et l'évacuation des gravats, quand un autre au même montant exclut ces trois postes et les facturera en avenant. Sans lecture ligne à ligne, l'écart n'apparaît qu'en cours de chantier.
Le risque se loge entre les lots, pas dans les lots
Les prestations qui manquent ou qui se répètent se trouvent aux interfaces entre corps de métier.
Une ouverture de mur porteur qui déplace une arrivée d'eau, une isolation qui modifie le débit de ventilation, une cuisine dessinée avant le plan électrique : ces jonctions entre lots sont le terrain le plus fertile pour les oublis et les surcoûts imprévus.

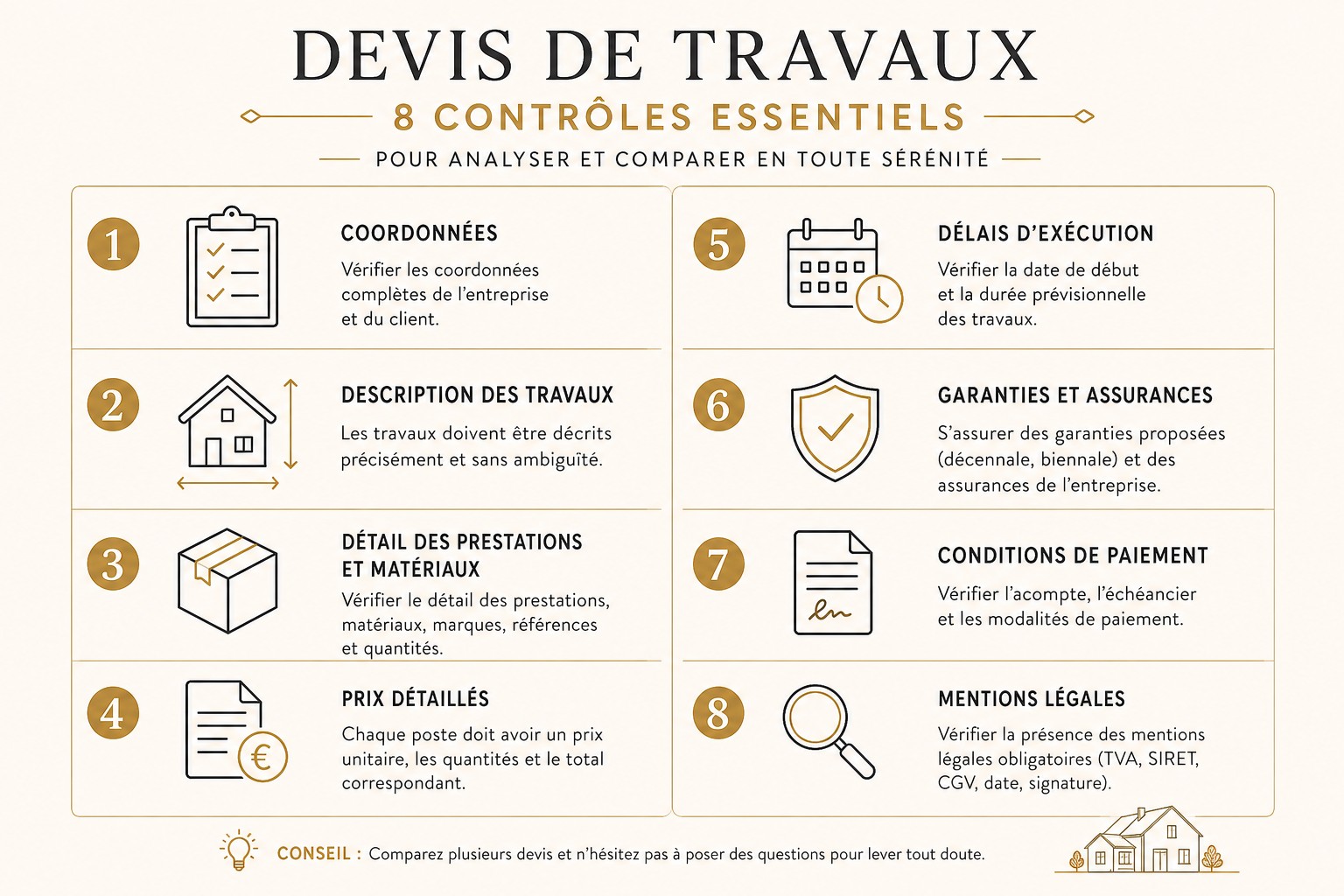

MÉTHODE
La procédure d'analyse en huit étapes
Chaque devis reçu suit la même trame de vérification, quel que soit le corps de métier concerné.

- 01
Vérifier l'identité des lots et leur périmètre
Chaque lot (démolition, plomberie, électricité, cloisons, carrelage, peinture, menuiseries) doit être nommé sans ambiguïté et rattaché à des pièces précises. Un devis qui regroupe plusieurs lots sous un intitulé vague empêche toute comparaison sérieuse.
- 02
Contrôler les quantités et les unités
Mètres carrés de sol, mètres linéaires de plinthe, nombre de points électriques, unités de robinetterie : chaque quantité doit correspondre à un relevé réel du logement, pas à une estimation forfaitaire. Une unité mal choisie (le m² facturé au lieu du mètre linéaire, par exemple) fausse tout le calcul.
- 03
Lire les hypothèses posées par l'entreprise
Un devis sérieux précise ses hypothèses : état du support supposé sain, absence d'amiante, accès normal au chantier, alimentation électrique existante suffisante. Ces hypothèses conditionnent le prix ; si elles sont fausses, un avenant suit presque toujours.
- 04
Repérer les exclusions écrites noir sur blanc
Évacuation des gravats, dépose de l'existant, mise aux normes électriques, raccordements en attente, protection des parties communes : ces postes sont fréquemment exclus sans que le client le remarque avant la facture finale.
- 05
Chercher les prestations manquantes par comparaison croisée
En superposant les devis des différents corps de métier, certaines prestations n'apparaissent nulle part : réservation pour une gaine, réseau de ventilation, reprise d'enduit après percement. Ce vide entre deux lots est le point de rupture budgétaire le plus fréquent.
- 06
Identifier les doublons entre lots
À l'inverse, deux entreprises facturent parfois la même prestation : dépose d'un sanitaire comptée à la fois en plomberie et en démolition, protection de sol facturée deux fois par des corps de métier différents. Chaque doublon repéré est signalé et rediscuté avec les entreprises concernées avant signature.
- 07
Classer chaque ligne selon un code couleur de vigilance
Vert pour une ligne précise et complète, orange pour une ligne à clarifier avant signature, rouge pour une ligne absente ou contradictoire avec une autre pièce du dossier. Cette grille de lecture rapide évite de signer sur la seule confiance dans le total.
- 08
Formaliser les questions à poser avant signature
La clinique du devis se termine par une liste écrite de questions précises adressées à l'entreprise : quantités à confirmer, hypothèses à vérifier sur site, exclusions à chiffrer séparément. Rien ne doit rester à l'oral.

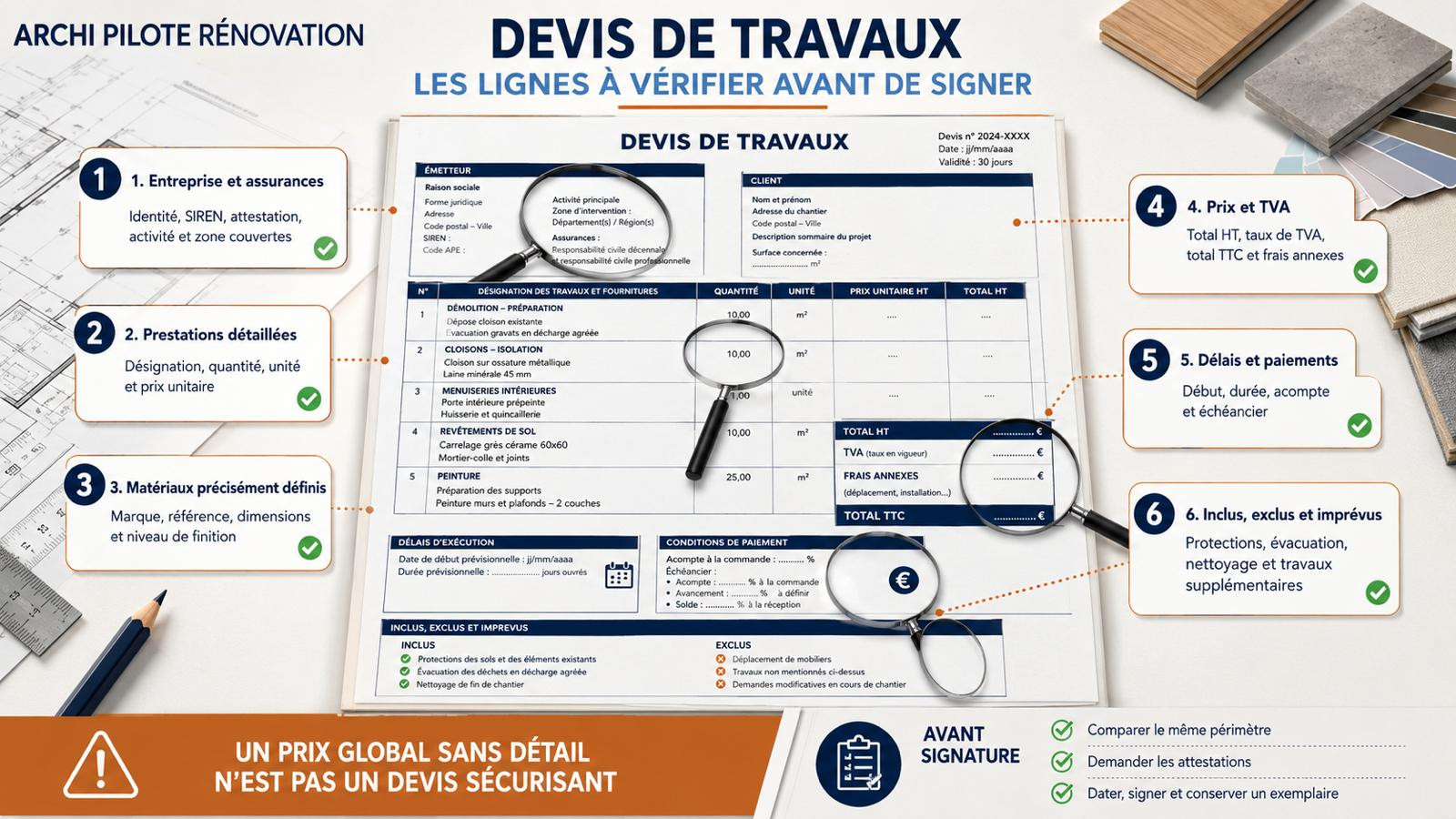

GRILLE DE CONTRÔLE
Les points à vérifier avant de signer un devis
Cette grille sert de check-list rapide pour une première lecture, avant l'analyse détaillée.
| Critère | Risque fréquent | Point de contrôle |
|---|---|---|
| Intitulé du lot | Regroupement flou de plusieurs métiers sous un seul intitulé | Chaque lot nommé et rattaché à une pièce ou une zone précise |
| Quantités | Surface ou linéaire estimé sans relevé réel | Quantités vérifiées au mètre sur plan ou sur site |
| Unité de facturation | Confusion entre m², mètre linéaire et forfait | Unité cohérente avec la nature de la prestation |
| Hypothèses techniques | Support sain, accès facile ou réseau existant supposés sans vérification | Hypothèses écrites et confrontées à l'état réel du logement |
| Exclusions | Évacuation, dépose ou mise aux normes non chiffrées | Liste des exclusions demandée par écrit à chaque entreprise |
| Interfaces entre lots | Prestation absente des deux devis voisins (réservation, raccord, protection) | Vérification croisée systématique entre lots limitrophes |
| Doublons | Même prestation facturée par deux corps de métier différents | Repérage ligne à ligne des prestations qui se recoupent |
| Délai et conditions de règlement | Échéancier flou, avances disproportionnées | Échéancier lié à des étapes de chantier vérifiables |

PIÈGES CLASSIQUES
Les erreurs de lecture les plus coûteuses
Certaines formulations reviennent d'un devis à l'autre. Les reconnaître évite la majorité des mauvaises surprises.

- Un forfait « tout compris » sans détail des quantités ni des unités de mesure.
- Une mention « selon état du support » sans définition de ce que recouvre un support sain.
- L'absence de ligne dédiée à l'évacuation des gravats, souvent facturée en supplément après coup.
- Une prestation de reprise après percement absente à la fois du devis de gros œuvre et de celui des cloisons.
- Deux devis qui facturent chacun la protection des sols communs sur la même période de chantier.
- Un délai d'exécution indiqué sans date de démarrage ferme, qui laisse la durée réelle indéterminée.
CE QUE CHANGE UNE LECTURE RIGOUREUSE
Un devis clarifié devient un outil de négociation, pas un pari
La rigueur de lecture, héritée du chiffrage en foncière, sert directement le budget du client.
Cette méthode s'appuie sur l'expérience d'un ancien expert en chiffrage issu du secteur des foncières, habitué à comparer des offres à périmètre strictement identique avant tout engagement. Appliquée à un projet de rénovation, elle permet de renégocier en connaissance de cause, d'écarter les lignes ambiguës et de garder la maîtrise du budget avant le démarrage des travaux plutôt qu'en cours de chantier.
POURSUIVRE L'ANALYSE
Les pages et les articles qui prolongent la lecture d'un devis
Un devis clarifié se compare ensuite à des repères de prix, à une enveloppe estimée et à la façon dont les matériaux et le pilotage sont facturés.
Chiffrer et comparer
Articles du blog sur le devis et le budget
- Les lignes d'un devis à vérifier avant de signer
- Ce que coûtent des travaux de rénovation de maison en 2026
- Cuisine sur mesure ou caissons standards : où se joue l'économie
- MaPrimeRénov' et CEE : ce qu'il faut vérifier avant de compter sur une aide
- Quelles commandes lancer en premier pour tenir le planning
- Dans quel ordre faire intervenir les lots d'une rénovation complète
Les devis analysés portent sur des projets situés dans notre zone d'intervention : les Hauts-de-Seine (92) en priorité et, selon l'ampleur du chantier, le reste de l'Île-de-France. Les prestations concernées sont détaillées dans l'index complet des travaux pilotés.
QUESTIONS FRÉQUENTES
Ce que les porteurs de projet demandent le plus souvent
Combien coûte une analyse de devis chez ARCHI PILOTE RÉNOVATION ?
L'analyse d'un devis s'inscrit dans l'étude de projet réalisée en amont d'un accompagnement. Le montant et les modalités sont communiqués lors du premier échange, en fonction du nombre de devis et de la complexité du projet.
L'analyse remplace-t-elle l'avis d'un architecte ou d'un ingénieur structure ?
Non. L'analyse porte sur la lecture économique et technique d'un devis de travaux courants. Lorsque le dossier touche à la structure du bâtiment, un architecte DPLG ou un ingénieur structure partenaire indépendant est mobilisé pour les points relevant de sa responsabilité professionnelle.
Faut-il déjà avoir reçu plusieurs devis pour bénéficier de cette analyse ?
Un seul devis suffit pour commencer la lecture ligne à ligne. La comparaison à périmètre égal devient possible dès qu'un deuxième devis est disponible, ce qui est recommandé avant toute décision.
Que faire si une entreprise refuse de détailler ses hypothèses ou ses exclusions ?
Un refus de clarification par écrit est en soi un signal à prendre au sérieux. La méthode consiste à formuler des questions précises et à conserver les réponses par écrit, avant tout engagement financier.
Cette méthode s'applique-t-elle à un devis de rénovation complète comme à un devis de peinture seule ?
Oui, la logique de vérification (quantités, unités, hypothèses, exclusions, interfaces, doublons) s'applique à tout devis de travaux, qu'il porte sur un seul lot ou sur l'ensemble d'un chantier.
Les pièges identifiés donnent-ils lieu à une renégociation du devis ?
L'analyse fournit les éléments factuels permettant au client de rouvrir la discussion avec l'entreprise concernée. La décision de renégocier, de faire réviser le devis ou de consulter une autre entreprise reste toujours celle du client.
Rôle et responsabilités. ARCHI PILOTE RÉNOVATION structure et pilote les projets de rénovation. Selon les besoins, le projet mobilise des entreprises partenaires contractantes et, lorsque nécessaire, des architectes ou ingénieurs partenaires indépendants. Les travaux sont exécutés et facturés par les entreprises concernées.
À lire ensuite
Comment l'achat direct de matériaux réduit le budget
Notre méthodeLes 8 étapes du pilotage de A à Z
Observatoire des prix réelsFourchettes indicatives par poste de travaux
Estimateur de travauxUne enveloppe en quelques questions
Achat direct des matériauxFacture à votre nom, sans marge
Garanties & assurancesCe qui doit être remis avant démarrage
Faites analyser votre devis avant de signer
Transmettez votre devis, nous le passons ligne à ligne : quantités, hypothèses, exclusions et interfaces entre lots.
