Second œuvre technique

Second œuvre : rendre les lots compatibles

Une fois la structure traitée, le second œuvre rassemble l'électricité, la plomberie, le chauffage, les cloisons, les menuiseries intérieures et les finitions. Chaque lot est simple pris isolément ; la difficulté vient de leurs interfaces, en particulier avant fermeture des cloisons. ARCHI PILOTE RÉNOVATION structure l'enchaînement des lots et les points de contrôle, pendant que les entreprises partenaires contractantes exécutent et facturent chaque intervention.

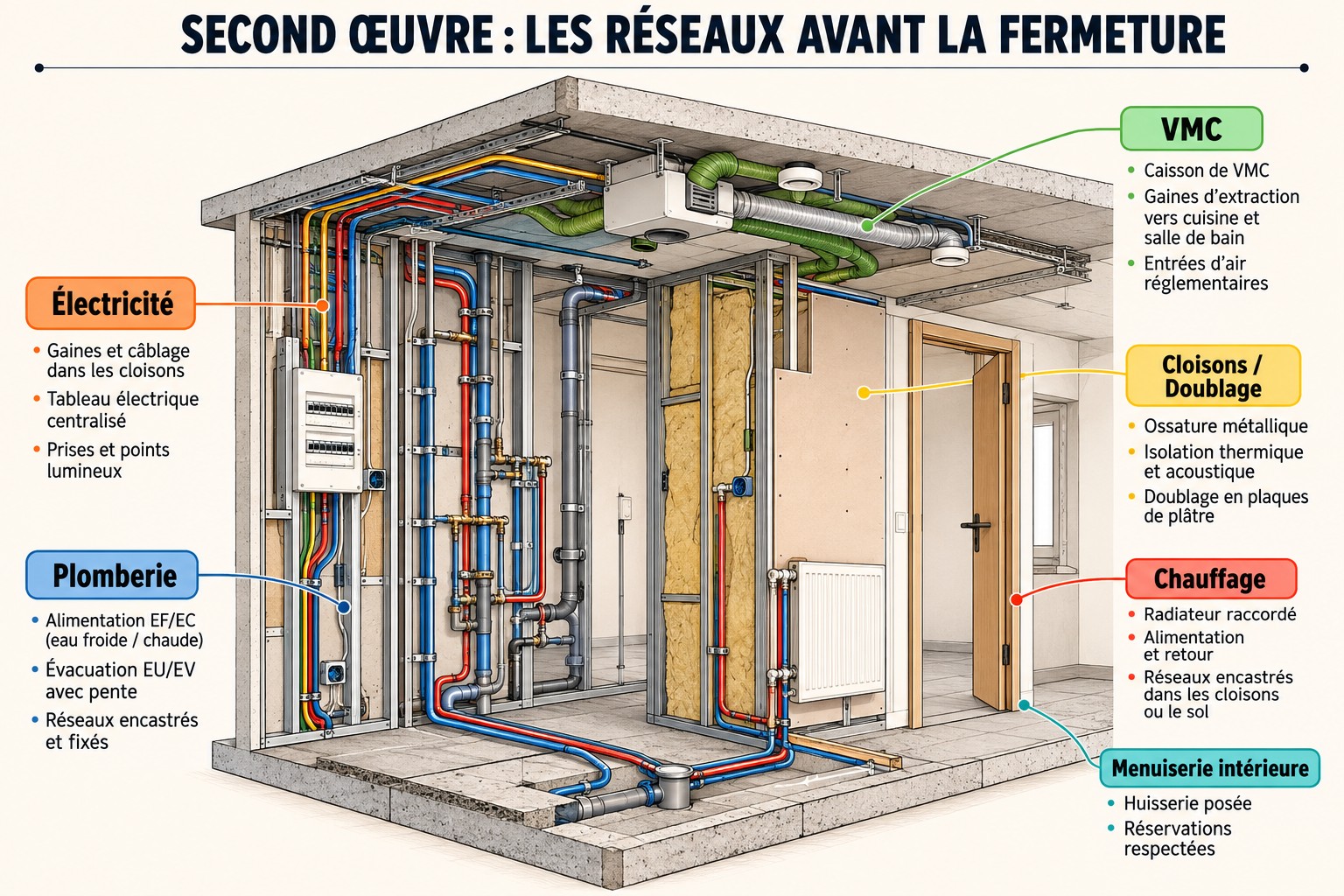

Axonométrie d'un appartement montrant électricité, plomberie, VMC, cloisons, chauffage et menuiserie
Organisation des lots de second œuvre dans un appartement. Schéma pédagogique.

Électricité : sécuriser avant d'équiper

Le lot électrique commence par un tableau conforme et un plan d'implantation clair, avant toute réflexion sur le nombre de prises.

Tableau électrique et circuits

Un tableau ancien sans protection différentielle adaptée est presque toujours remplacé pour permettre une mise en sécurité réelle de l'installation.

Le tableau électrique centralise la protection de chaque circuit de l'installation. En rénovation, un tableau vétuste, saturé ou dépourvu de dispositifs différentiels adaptés aux usages actuels est généralement remplacé dans son ensemble, plutôt que complété partiellement, pour garantir une cohérence de protection sur l'ensemble du logement.

Les circuits sont ensuite répartis par usage : éclairage, prises de courant, cuisine, chauffage électrique le cas échéant, afin qu'un défaut sur un circuit ne prive pas l'ensemble du logement d'électricité.

Plan d'implantation et mise en sécurité

Chaque point d'électricité est positionné sur un plan validé avant l'ouverture des cloisons, jamais improvisé en cours de chantier.

Le plan d'implantation précise l'emplacement de chaque prise, interrupteur et point lumineux, en fonction du plan d'usage arrêté pour le logement. Cette validation en amont évite les modifications après pose des gaines, nettement plus coûteuses.

La mise en sécurité complète inclut aussi la mise à la terre effective de l'installation et le remplacement des liaisons vétustes identifiées lors du diagnostic électrique préalable.

Ces deux lots sont repris en détail sur la page électricité et plomberie en rénovation.

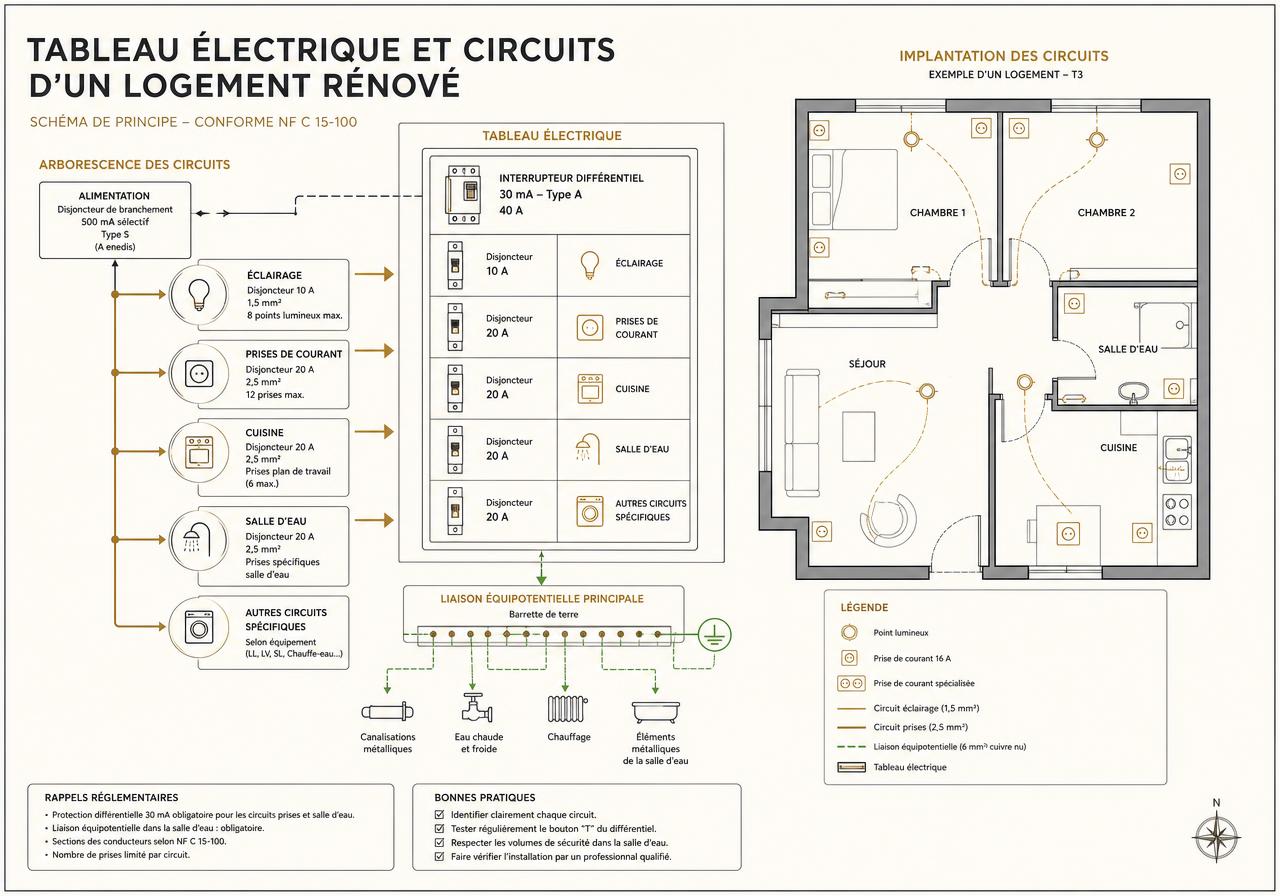

Schéma d'un tableau électrique de logement rénové avec circuits, différentiel 30 mA et liaison équipotentielle
Organisation des circuits d'un logement rénové : protection différentielle 30 mA, sections adaptées et liaison équipotentielle en salle d'eau.
Tableau électrique en cours de câblage dans une niche : rangées de disjoncteurs alimentées par peignes et borniers de répartition repérés
Tableau électrique en cours de câblage : disjoncteurs divisionnaires alimentés par peignes, borniers de répartition repérés bleu et rouge, disjoncteur de branchement en partie haute. Chantier réel des équipes partenaires.

Cheminement des réseaux avant fermeture

Une fois le plan validé, les gaines sont tirées et repérées pendant que tout reste accessible : c'est la dernière étape où une correction reste peu coûteuse.

Faisceaux de gaines et attentes de câbles regroupés le long d'un voile béton, avant fermeture du faux plafond
Faisceaux de gaines tirés au-dessus de l'ossature et attentes de câbles descendues le long du voile béton, avant plaquage. Chantier réel des équipes partenaires.
Ossature métallique de faux plafond posée sur une pièce, gaines clipsées sur les fourrures et attente de point lumineux au centre
Ossature de faux plafond terminée : gaines clipsées sur les fourrures et attente de point lumineux descendue au centre de la pièce, avant pose des plaques. Chantier réel des équipes partenaires.

Plomberie : pentes, diamètres et alimentation

Nourrice de plomberie sur rail avec manomètre, départs multicouche repérés chaud et froid et réseau d'évacuation PVC, chantier réel
Nourrice d'alimentation posée sur rail : départs en multicouche repérés chaud et froid, flexible annelé jaune pour le gaz, manomètre laissé en place pour la mise en pression et réseau d'évacuation PVC raccordé au même endroit. Chantier réel des équipes partenaires.

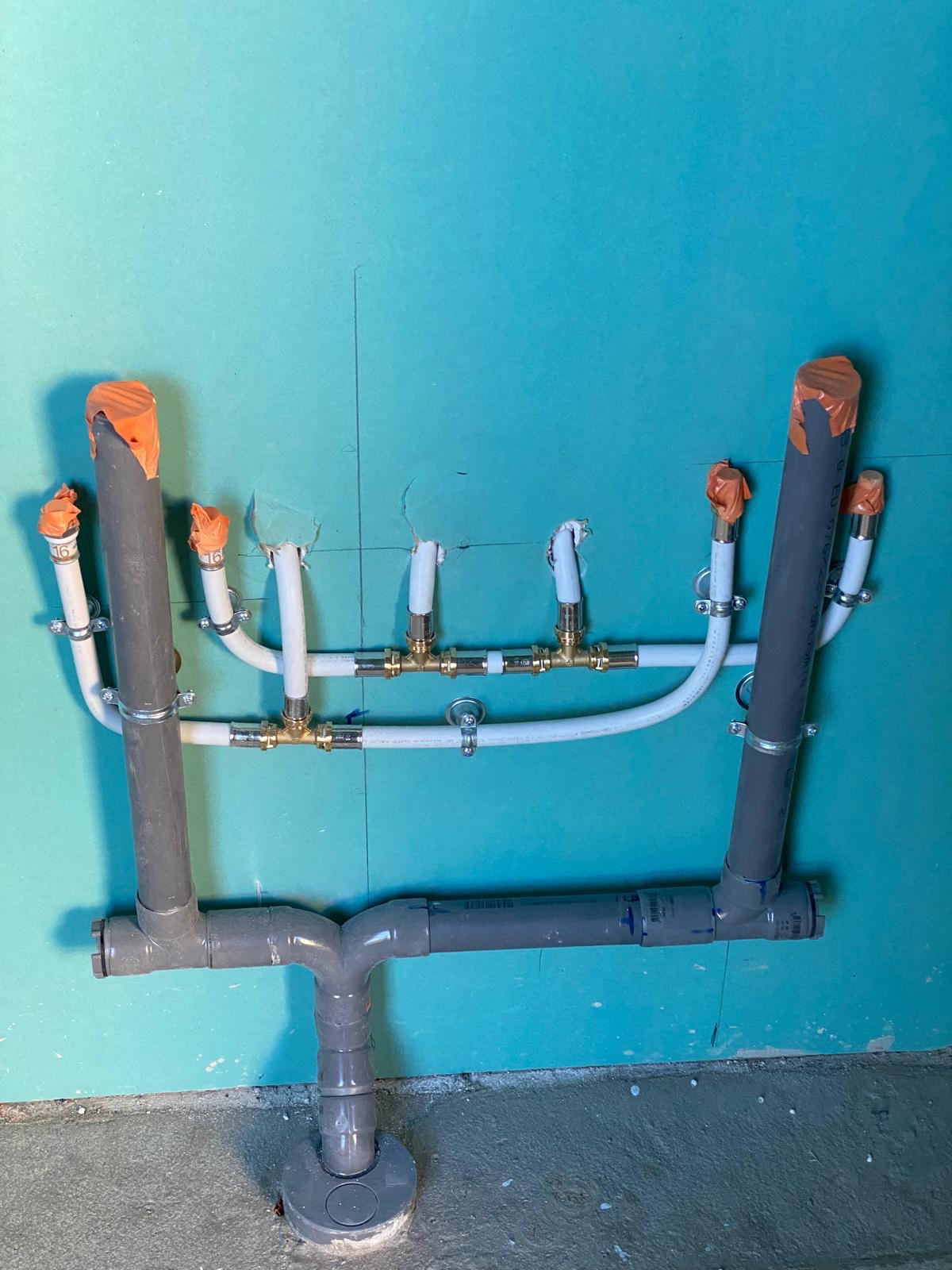

Attentes d'alimentation en multicouche et évacuations PVC laissées bouchées sur un doublage hydrofuge, chantier réel
Attentes laissées bouchées sur doublage hydrofuge : alimentation en multicouche assemblée par raccords à sertir, évacuations PVC en attente et sortie au sol réservée, dans l'attente du raccordement des appareils. Chantier réel des équipes partenaires.

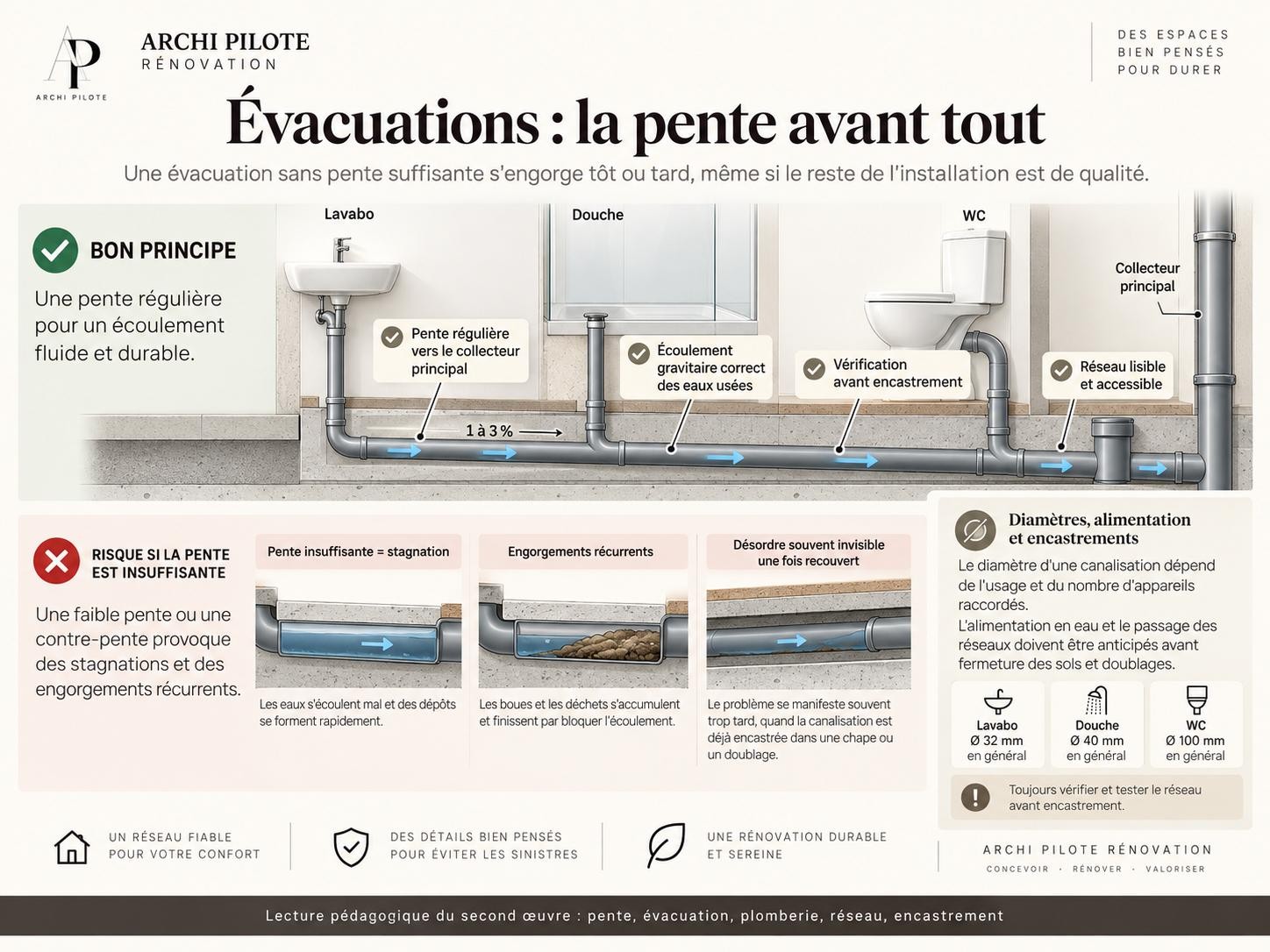

Évacuations : la pente avant tout

Une évacuation sans pente suffisante s'engorge tôt ou tard, quelle que soit la qualité du reste de l'installation.

Les canalisations d'évacuation doivent respecter une pente régulière vers le collecteur principal, pour permettre un écoulement gravitaire correct des eaux usées. Cette pente se vérifie au moment de la pose, avant que la canalisation ne soit encastrée dans une chape ou un doublage.

Un mauvais respect de cette pente, souvent invisible une fois l'ouvrage recouvert, se traduit plus tard par des engorgements récurrents dont l'origine devient difficile à localiser sans ouverture.

Infographie ARCHI PILOTE RÉNOVATION : Évacuations : la pente avant tout
Infographie ARCHI PILOTE RÉNOVATION — Évacuations : la pente avant tout.

Diamètres, alimentation et encastrements

Le diamètre d'une canalisation dépend de l'usage desservi et du nombre d'appareils raccordés sur le même réseau.

L'alimentation en eau et les diamètres retenus pour chaque tronçon dépendent des appareils desservis et de leur nombre sur une même colonne. Un sous-dimensionnement se traduit par une perte de pression ou de débit ressentie au quotidien, en particulier lorsque plusieurs points d'eau fonctionnent simultanément.

Les encastrements de plomberie dans les cloisons ou dans le sol sont systématiquement vérifiés et testés avant fermeture, ce moment étant le dernier où une correction reste simple à réaliser.

Distribution murale en multicouche avec raccords à sertir en laiton, colliers de fixation et descentes en gaine annelée, chantier réel
Distribution murale en attente : tronçons multicouche assemblés par raccords à sertir, fixés au collier, descentes protégées en gaine annelée et réservation d'évacuation ménagée dans le mur. Chantier réel des équipes partenaires.

Chauffage, cloisons et doublages

Le chauffage et la structure secondaire du logement, cloisons et doublages, se pensent ensemble dès la conception des plans techniques.

Infographie ARCHI PILOTE RÉNOVATION : Chauffage, cloisons et doublages
Infographie ARCHI PILOTE RÉNOVATION — Chauffage, cloisons et doublages.

Chauffage : cohérence avec l'isolation et les émetteurs

Le choix et le dimensionnement des émetteurs de chauffage dépendent directement du niveau d'isolation du logement une fois les travaux terminés, et non de l'état initial du bien. Un radiateur dimensionné avant l'isolation risque d'être surdimensionné, ou inversement insuffisant si l'isolation prévue n'est finalement pas réalisée.

Chaudière murale Saunier Duval raccordée sur un mur de pierre, vannes d'isolement rouges et filtre à tamis en bronze, chantier réel
Chaudière murale raccordée sur un mur de pierre : vannes d'isolement quart de tour sur les raccordements, filtre à tamis en bronze et liaisons calorifugées. Chantier réel des équipes partenaires.

Radiateur vertical blanc logé dans une niche de menuiserie, entre une bibliothèque à étagères et un placard toute hauteur, derrière une porte à lames ouverte
Émetteur intégré à la menuiserie : un radiateur vertical blanc occupe une niche ménagée entre la bibliothèque et le placard toute hauteur, derrière une porte à lames ajourée, ouverte ici. Les caissons sont déjà blancs, les fonds hauts encore en MDF brut, et le sol reste couvert de sa protection scotchée. La place de l'émetteur se réserve au moment du dessin du meuble, pas après. Chantier réel des équipes partenaires.

Cloisons et doublages : charges, acoustique et locaux humides

Une cloison n'est pas neutre : elle doit supporter les charges suspendues prévues, limiter les transmissions sonores et résister à l'humidité si nécessaire.

Une cloison destinée à recevoir un meuble suspendu ou un équipement lourd nécessite une ossature renforcée à cet endroit précis, décidée avant la pose des plaques, pas après. La performance acoustique d'une cloison entre deux pièces dépend de son épaisseur, de la nature de l'isolant intégré et de la qualité de sa mise en œuvre en périphérie.

Dans les locaux humides, un doublage hydrofuge est retenu à la place d'une plaque standard, pour limiter le risque de dégradation en cas d'exposition prolongée à l'humidité ambiante.

Infographie ARCHI PILOTE RÉNOVATION : Cloisons et doublages : charges, acoustique et locaux humides
Infographie ARCHI PILOTE RÉNOVATION — Cloisons et doublages : charges, acoustique et locaux humides.

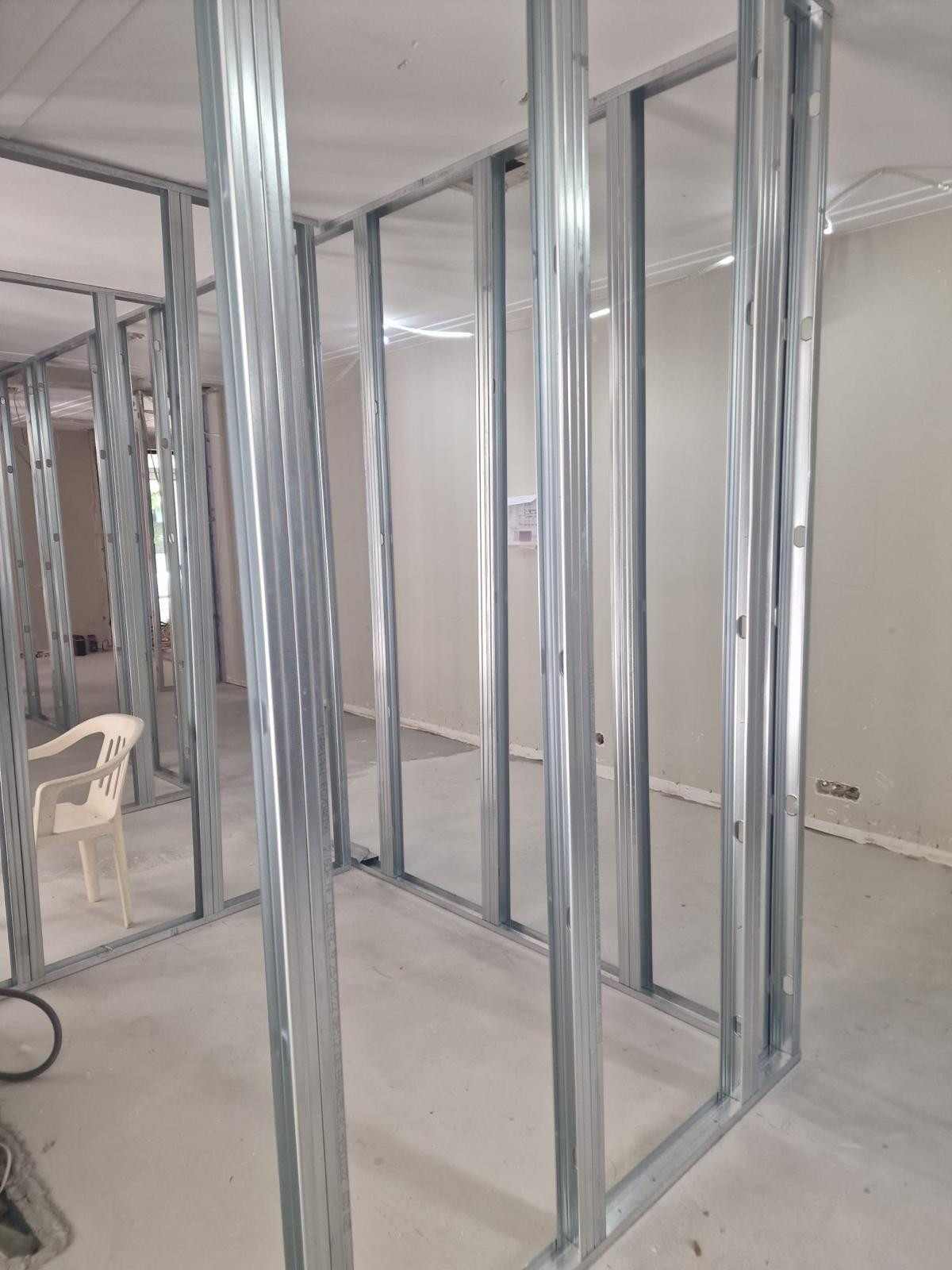

Ossature métallique de cloisons montée sur un plateau : rails au sol et en plafond, montants à entraxe régulier et ouverture de porte réservée entre montants doublés
Cloisons en cours de montage : rails fixés au sol et en plafond, montants à entraxe régulier, ouverture de porte réservée entre deux montants doublés. Aucune plaque n'est posée, toute la structure reste accessible. Chantier réel des équipes partenaires.

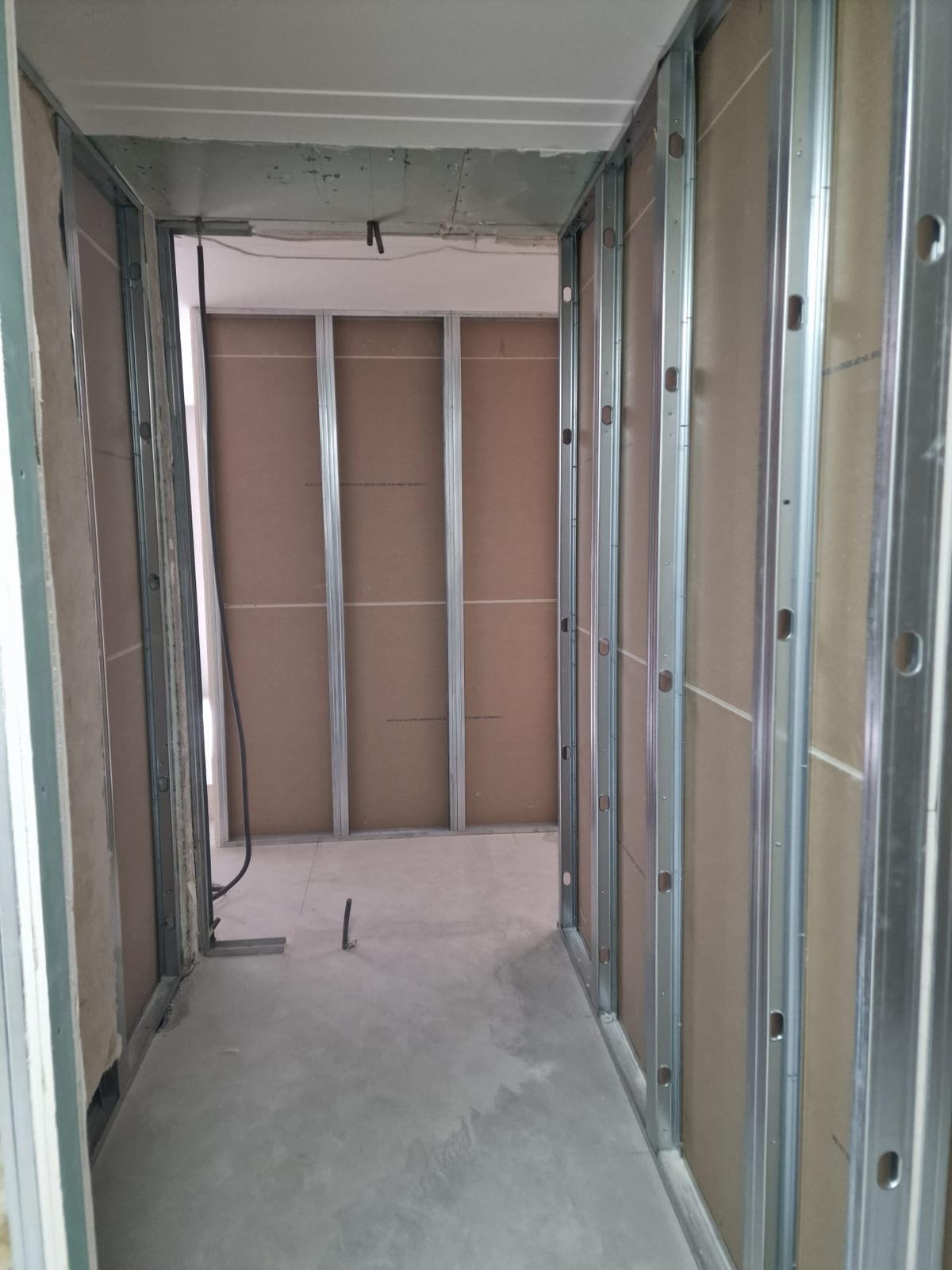

Couloir cloisonné à l'ossature métallique, habillage en plaques à parement brun posé sur la face opposée, plafond déjà plaqué et gaine électrique descendue le long d'un montant
Couloir cloisonné : montants percés à entraxe régulier, habillage en plaques à parement brun posé sur la face opposée et ossature encore ouverte côté couloir, plafond déjà plaqué, gaine électrique descendue le long d'un montant. Chantier réel des équipes partenaires.

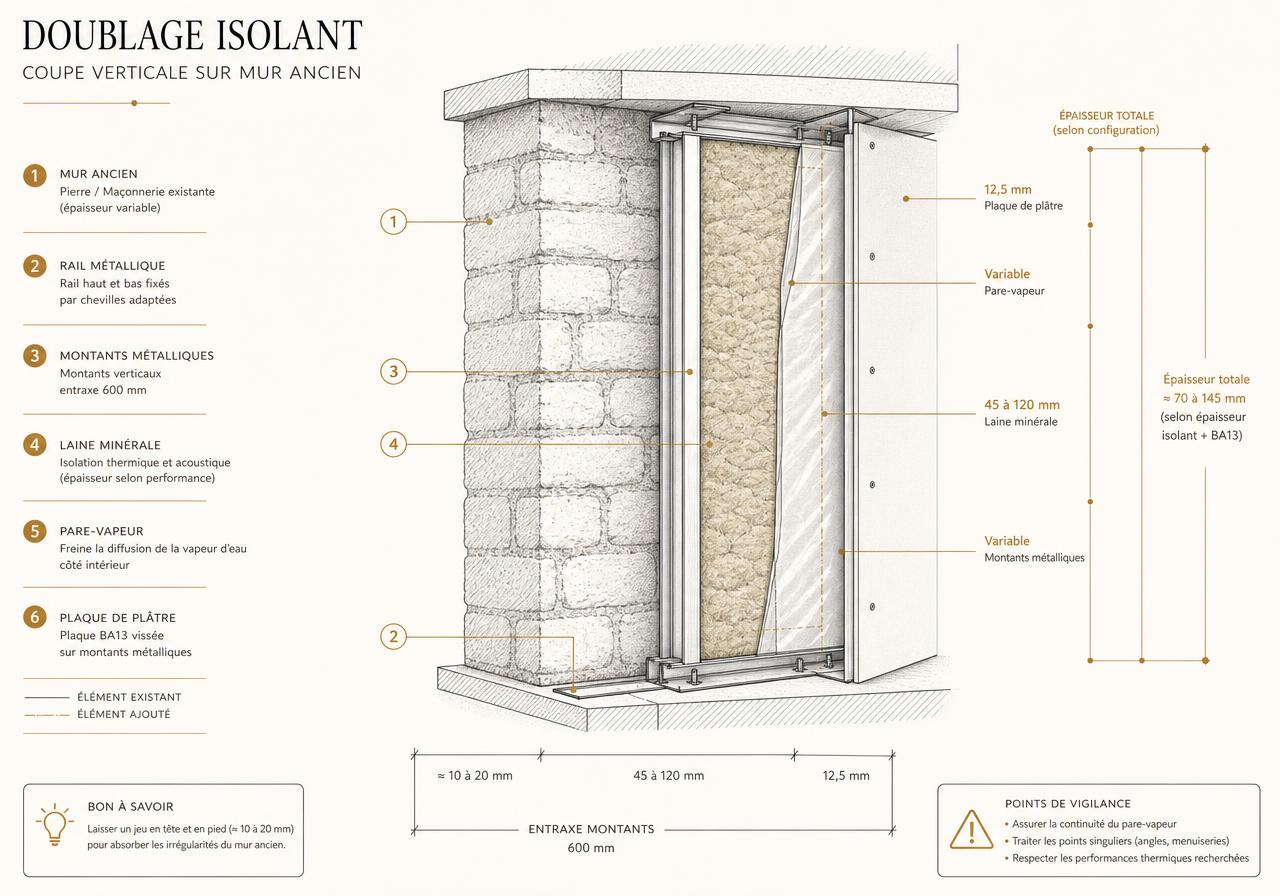

Coupe verticale d'un doublage isolant sur mur ancien : rails, montants, laine minérale, pare-vapeur et plaque de plâtre
Doublage isolant sur mur ancien : ossature métallique à entraxe 600 mm, laine minérale, pare-vapeur continu et plaque de plâtre.

Salles d'eau : l'étanchéité sous carrelage, un point sans marge d'erreur

Une étanchéité défaillante sous carrelage ne se manifeste souvent qu'après plusieurs mois, une fois le désordre déjà installé dans le bâti.

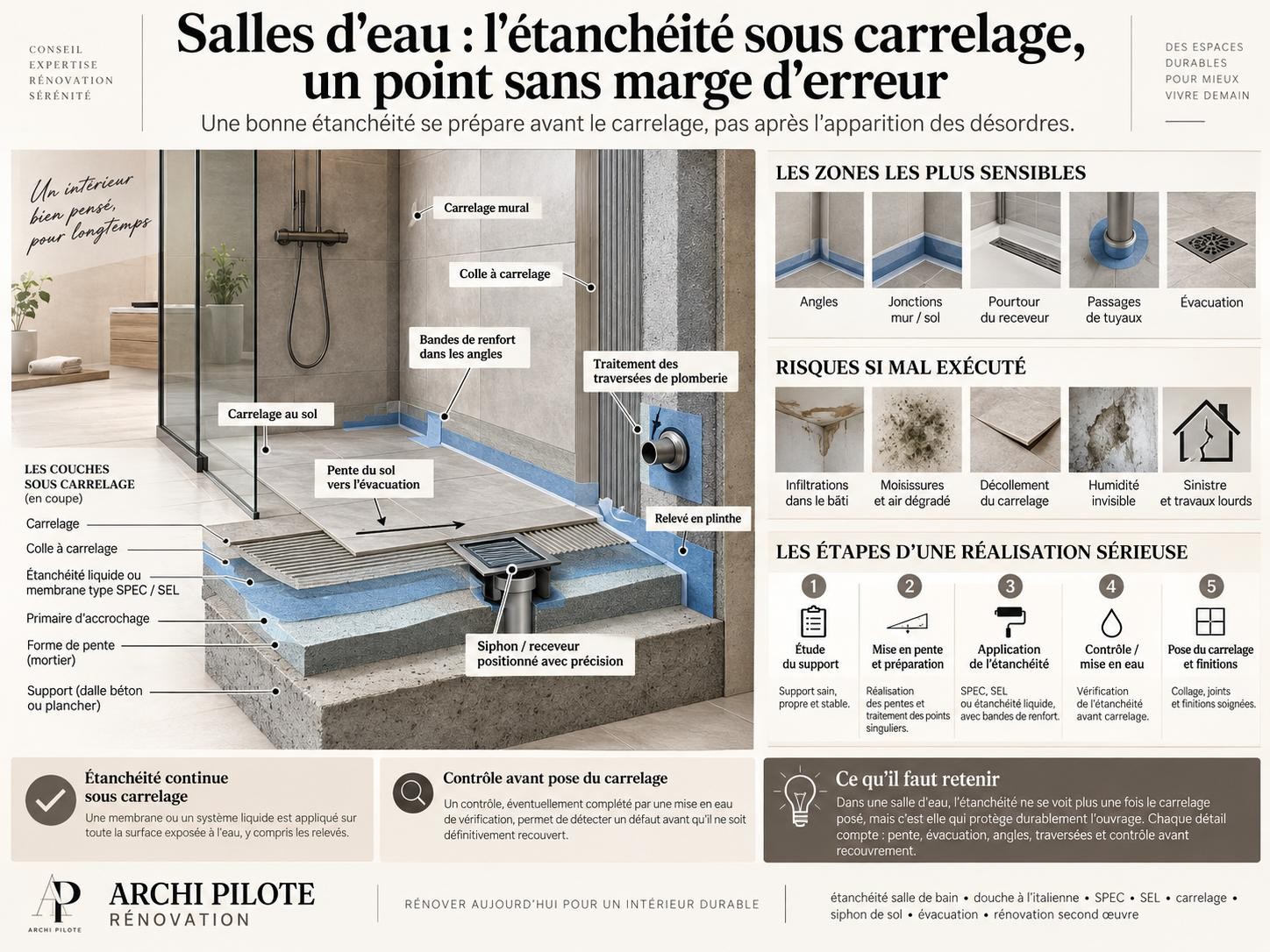

Infographie ARCHI PILOTE RÉNOVATION : Salles d'eau : l'étanchéité sous carrelage, un point sans marge d'erreur
Infographie ARCHI PILOTE RÉNOVATION — Salles d'eau : l'étanchéité sous carrelage, un point sans marge d'erreur.

Sous le futur carrelage d'une douche ou d'une salle de bain, une étanchéité liquide ou une membrane spécifique est appliquée sur l'ensemble de la surface exposée à l'eau, avec un relevé en plinthe sur une hauteur suffisante. Les traversées de plomberie, les angles du receveur et les jonctions avec les parois sont les points les plus exposés à un défaut d'exécution.

Les pentes du sol vers l'évacuation, le positionnement précis du receveur ou du siphon de sol, et le traitement soigné de chaque traversée conditionnent l'étanchéité réelle de l'ensemble. Un contrôle avant pose du carrelage, éventuellement complété par une mise en eau de vérification, permet de détecter un défaut avant qu'il ne soit définitivement recouvert.

L'enchaînement complet d'une pièce d'eau, du déplacement des évacuations au choix des revêtements, est décrit sur la page rénovation de salle de bain.

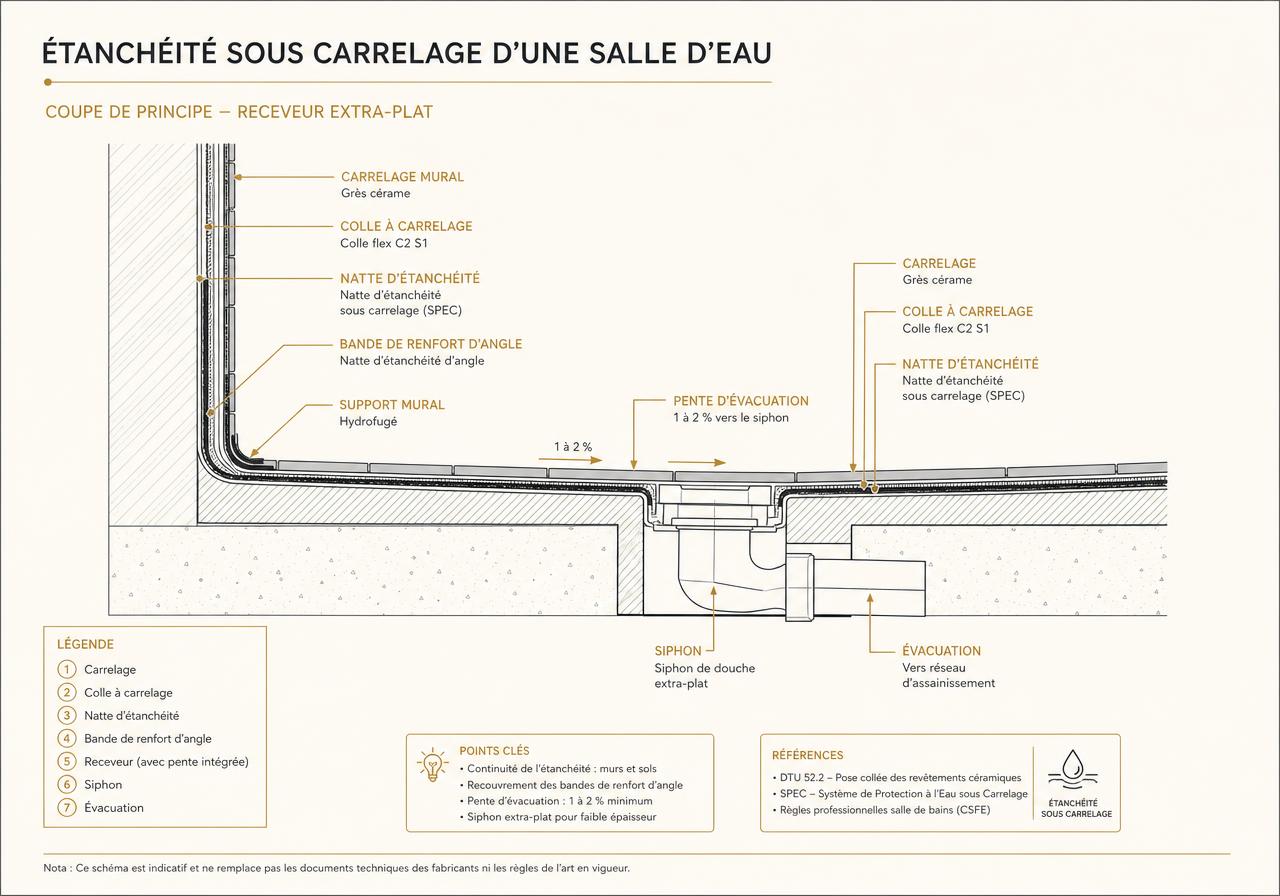

Coupe d'une salle d'eau montrant la natte d'étanchéité sous carrelage, la bande d'angle, la pente et le siphon
Étanchéité sous carrelage : continuité de la natte entre murs et sol, bandes de renfort en angle et pente d'évacuation de 1 à 2 %.

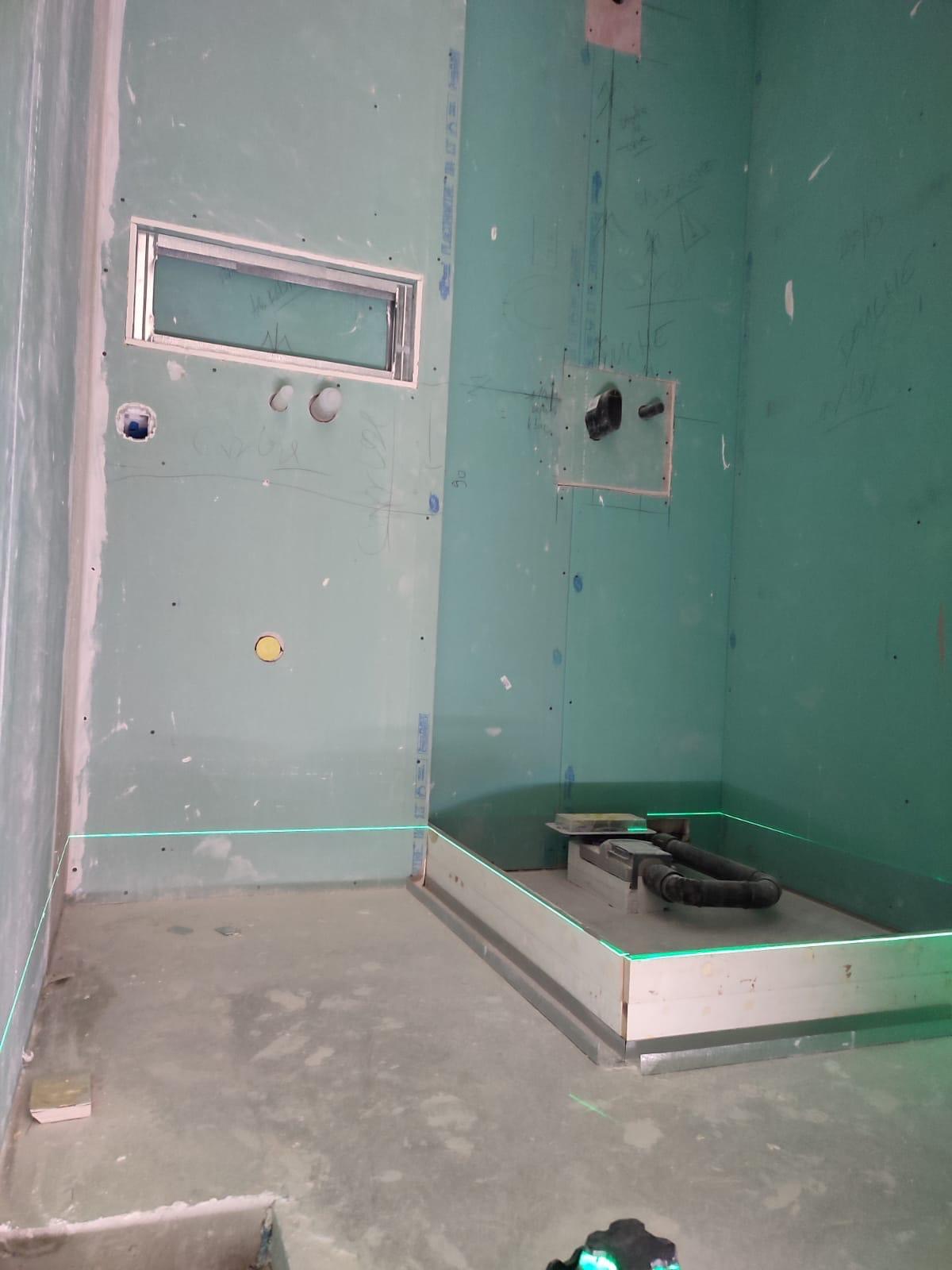

Implantation d'un receveur de douche au laser de niveau, plaques hydrofuges et réservations du mitigeur et de la bonde tracées à la main
Implantation du receveur au laser de niveau : la ligne verte donne le niveau de référence, la bonde est déjà raccordée aux évacuations et les repères de la douche sont tracés au crayon sur les plaques hydrofuges avant toute étanchéité. Chantier réel des équipes partenaires.

Cuisine, revêtements de sol et menuiseries intérieures

Ces lots interviennent en fin de séquence, mais leurs cotes et implantations doivent être arrêtées bien plus tôt dans le projet.

Cuisine : une implantation validée avant l'électricité

L'implantation définitive de la cuisine, y compris la position des appareils électroménagers et du point d'eau, doit être arrêtée avant le passage des réseaux électriques et de plomberie correspondants, faute de quoi une modification ultérieure impose une reprise de ces réseaux déjà encastrés.

Menuiseries intérieures : cotes prises après cloisons finies

Les portes intérieures et leurs huisseries sont commandées à partir de cotes relevées une fois les cloisons et doublages terminés, jamais sur des cotes théoriques de plan, pour éviter tout écart de dimension à la pose.

Revêtements de sol : après réseaux et chape, avant peinture finale

Les revêtements de sol sont posés une fois les réseaux encastrés validés et la chape suffisamment sèche, en particulier en présence d'un chauffage au sol nécessitant une mise en chauffe progressive avant la pose du revêtement définitif.

Cuisine bleu canard en cours d'installation : plan de travail bois percé pour l'évier et la plaque, sols bâchés et plancher ouvert
Cuisine : meubles posés et plan de travail percé aux cotes de l'évier et de la plaque, réseaux encore accessibles par le plancher ouvert. Chantier réel des équipes partenaires.
Arche habillée en MDF, panneau cannelé cintré posé dans l'ouverture, sols bâchés et panneaux en attente à côté
Menuiserie intérieure : arche habillée sur mesure en MDF, panneau cannelé cintré ajusté dans l'ouverture, sols bâchés et pièces en attente à côté — le tout avant peinture. Chantier réel des équipes partenaires.

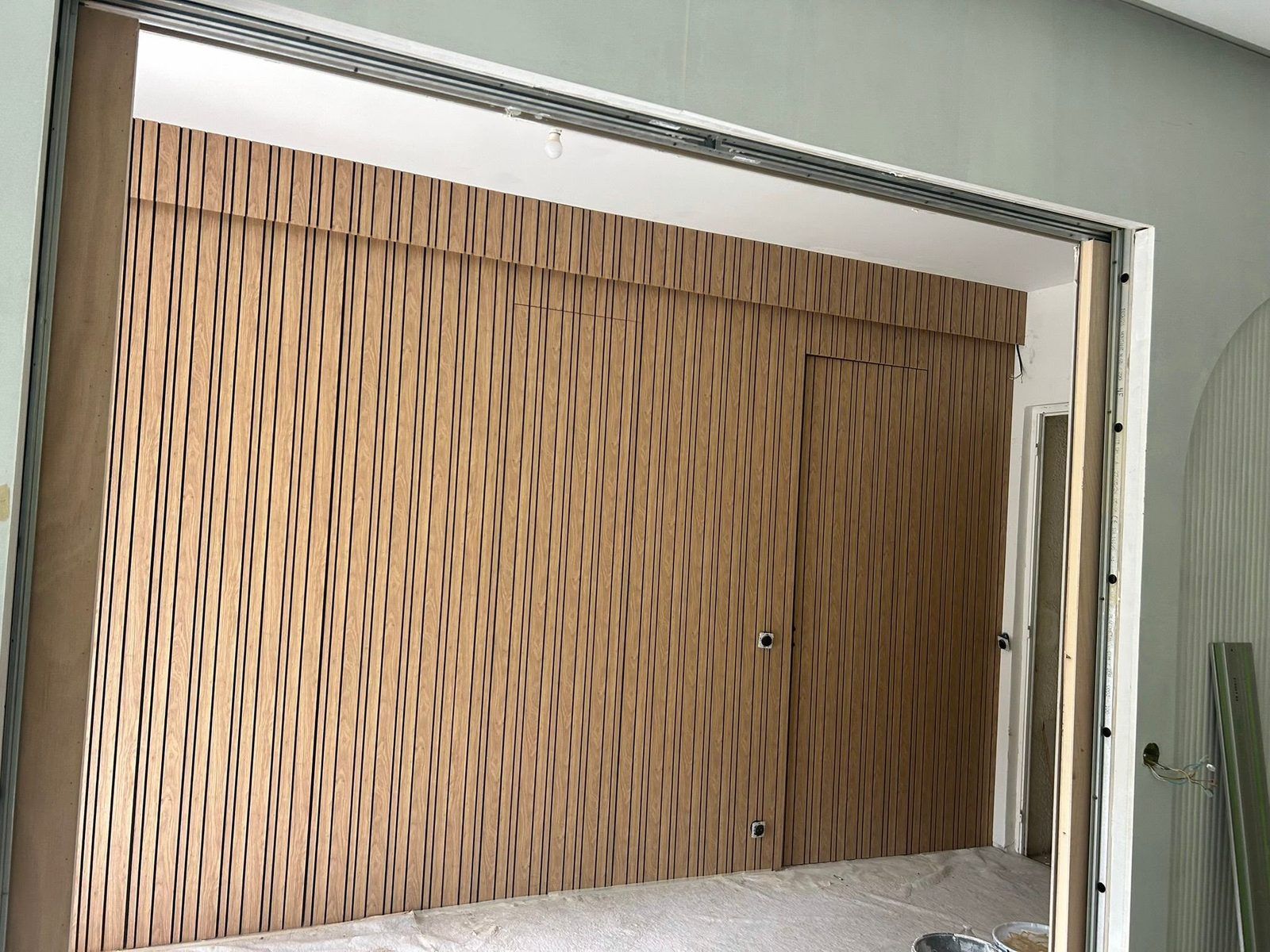

Grand panneau coulissant habillé de tasseaux en décor bois, posé sous son rail dans une ouverture à huisserie métallique, cloisons voisines encore en plaques hydrofuges vertes
Panneau coulissant habillé de tasseaux en décor bois, posé sous son rail dans une ouverture à huisserie métallique : les réservations de poignée sont percées, les cloisons voisines sont encore en plaques hydrofuges vertes et le sol reste sous protection. La cote de ce panneau se relève une fois l'ouverture terminée, pas sur plan. Chantier réel des équipes partenaires.

Peinture et finitions : la dernière étape, pas la première décision

La peinture et les finitions interviennent en toute fin de chantier, mais les choix de teintes, de finitions et de matériaux associés sont arbitrés bien plus tôt, en cohérence avec l'implantation des équipements et des menuiseries déjà posées. Une peinture réalisée trop tôt, avant la fin des lots poussiéreux comme le ponçage de cloisons, doit souvent être reprise.

Le détail de ces derniers lots — supports, revêtements, plinthes, raccords — est traité sur la page sols et finitions.

Infographie en coupe opposant le socle technique d'un logement — ossature, réseaux, isolation, ventilation — aux options de finition et d'équipement du même volume une fois aménagé
Schéma pédagogique ARCHI PILOTE RÉNOVATION : à gauche le socle indispensable (structure, électricité et plomberie, étanchéité et ventilation, isolation et supports), à droite les options à arbitrer (matériaux haut de gamme, menuiserie sur mesure, éclairage, équipements). La règle affichée : ne jamais sacrifier la sécurité, l'étanchéité ou les réseaux pour préserver une finition décorative.

Ordre d'intervention des lots et interfaces critiques

L'ordre des lots suit une logique simple : ce qui sera recouvert intervient avant ce qui recouvre, et chaque interface fait l'objet d'un point de contrôle dédié.

01

Passage des réseaux en attente

Électricité et plomberie posées dans les cloisons ouvertes, avant toute fermeture.

02

Chauffage et raccordements

Émetteurs et réseaux de chauffage mis en place en cohérence avec l'isolation prévue.

03

Contrôle avant fermeture des cloisons

Vérification visuelle et, si besoin, mise sous pression des réseaux avant que les plaques ne soient posées.

04

Fermeture des cloisons et doublages

Pose des plaques et enduits une fois les réseaux validés et non modifiables sans réouverture.

05

Menuiseries intérieures

Portes posées sur cotes relevées après finition des cloisons.

06

Étanchéité et faïence des salles d'eau

Étanchéité sous carrelage appliquée et contrôlée avant pose du carrelage définitif.

07

Revêtements de sol

Pose une fois les réseaux, la chape et les cloisons stabilisés.

08

Peinture et finitions

Dernière étape, après tous les travaux poussiéreux ou salissants des autres lots.

Tableau récapitulatif des interfaces à risque

Ces interfaces concentrent la majorité des désordres constatés lorsque les lots ne sont pas pensés ensemble dès la phase de plan.

Interface entre lotsRisque principal
Électricité / CloisonsPrise ou point lumineux positionné après fermeture, obligeant à rouvrir la cloison.
Plomberie / Étanchéité salle d'eauTraversée non traitée sous carrelage, source d'infiltration différée invisible au départ.
Plomberie / ChauffageDiamètre ou pente insuffisante découverts après encastrement dans une chape.
Cloisons / Menuiseries intérieuresCote de doublage modifiée après commande des portes, écart de dimension à la pose.
Électricité / CuisineImplantation des prises incompatible avec le plan d'implantation définitif des meubles et électroménagers.
Revêtements de sol / Chauffage au solRevêtement posé avant la mise en chauffe progressive requise par une chape avec plancher chauffant.

Points de contrôle avant fermeture des cloisons

Une fois la cloison fermée, corriger un réseau devient nettement plus coûteux : ces vérifications se font toujours avant, jamais après.

  • Position des prises, interrupteurs et points lumineux conforme au plan validé
  • Pente des évacuations vérifiée sur toute la longueur du tronçon encastré
  • Mise sous pression ou test d'étanchéité des réseaux de plomberie avant fermeture
  • Diamètres et raccordements de chauffage conformes au dimensionnement prévu
  • Renforts d'ossature en place pour tout équipement suspendu prévu au plan
  • Photo datée de chaque réseau encastré avant pose des plaques de cloison

Chacun de ces points, et la manière dont il est documenté avant disparition sous les finitions, est développé dans le détail invisible : contrôle qualité avant fermeture des cloisons.

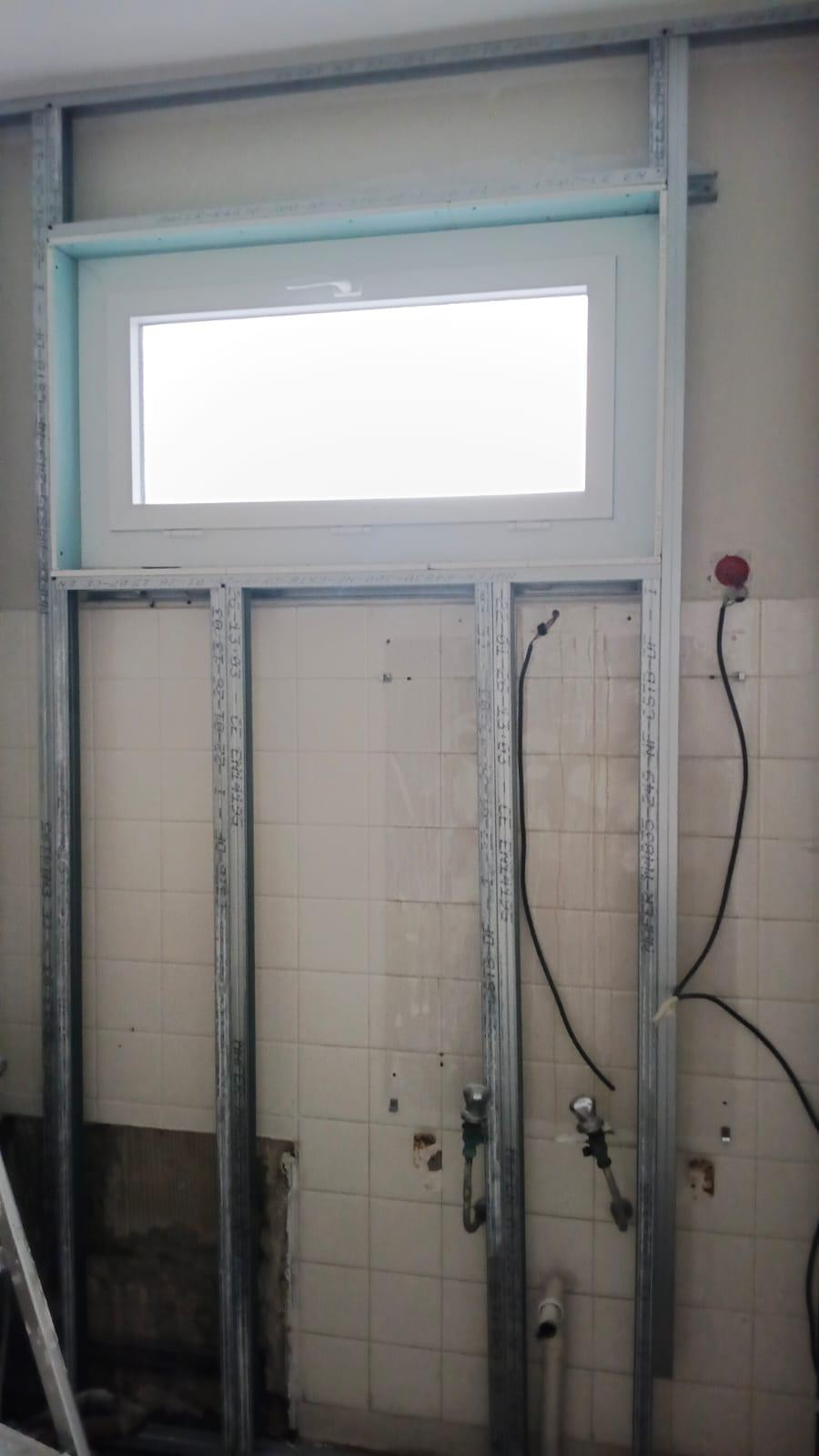

Ossature métallique montée devant un mur d'origine carrelé de faïence blanche, robinets d'arrêt, attente d'évacuation en PVC et boîte électrique encore apparents entre les montants
Ossature montée devant le mur d'origine carrelé de faïence : robinets d'arrêt, attente d'évacuation en PVC, câble et boîte électrique restent tous apparents entre les montants, et un châssis PVC neuf est déjà posé en partie haute. Rien n'est fermé, chaque point se contrôle encore à la main. Chantier réel des équipes partenaires.

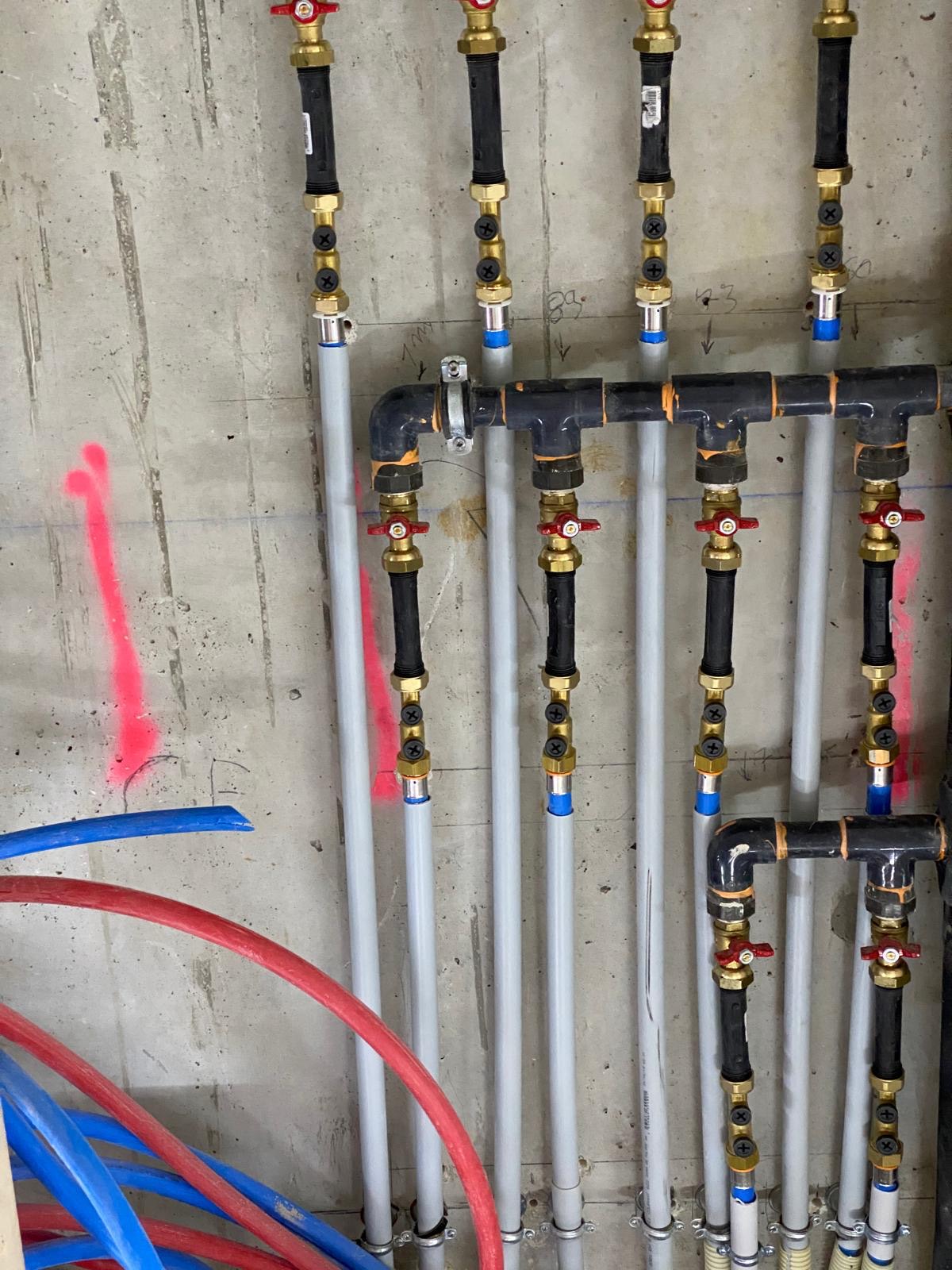

Distribution de plomberie apparente sur voile béton brut avec vannes quart de tour rouges et raccords à sertir, chantier réel
Réseaux apparents sur voile béton brut, contrôlables départ par départ : vannes quart de tour rouges, raccords à sertir et tracés repérés directement sur le support. Chantier réel des équipes partenaires.
Cloison d'ossature métallique en cours de fermeture : montants apparents, plaques hydrofuges vertes et plaques coupe-feu roses posées sur une face, poteau et dalle béton apparents
Cloison en cours de fermeture : montants encore apparents sur toute la hauteur, plaques hydrofuges vertes et plaques coupe-feu roses posées sur une seule face, tracé au sol repéré à la bombe. Chantier réel des équipes partenaires.

Pédagogie visuelle

Second œuvre : traiter la cause avant la finition

Un tableau vétuste ou une ventilation absente ne se règlent pas avec de la peinture. Ces comparatifs montrent la remise aux normes électrique et l'assainissement d'une pièce d'eau, du diagnostic à la livraison.

Électricité : du tableau vétuste à l'installation conforme

Différentiels 30 mA, circuits séparés et repérés, câblage en peignes et attestation de conformité remise au client à la réception.

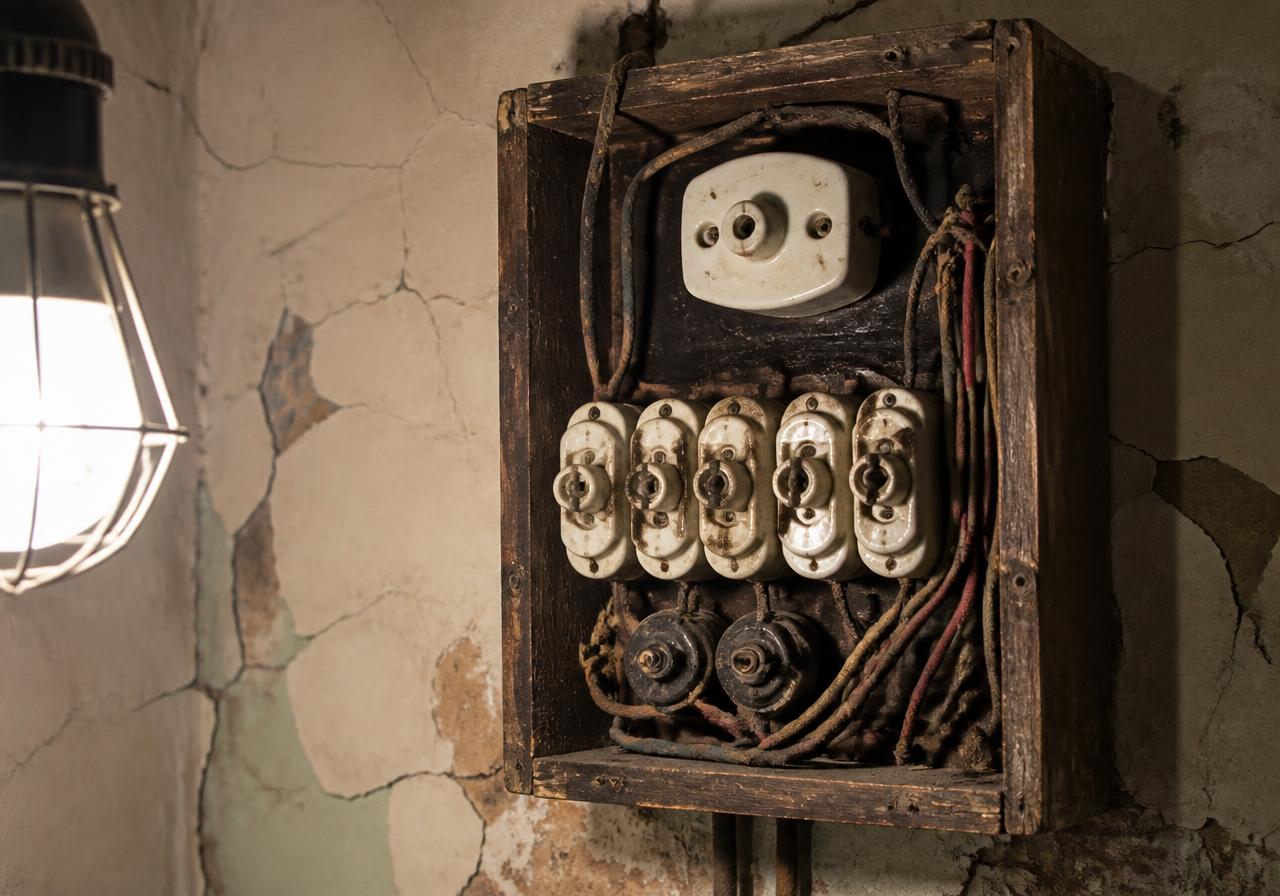

Ancien tableau électrique vétuste en coffret bois, porte-fusibles en porcelaine et câblage sous tissu dégradé
Avant : coffret bois d'origine, porte-fusibles en porcelaine et câblage sous tissu, sans dispositif différentiel ni repérage des circuits. Image d'illustration, deux installations distinctes.

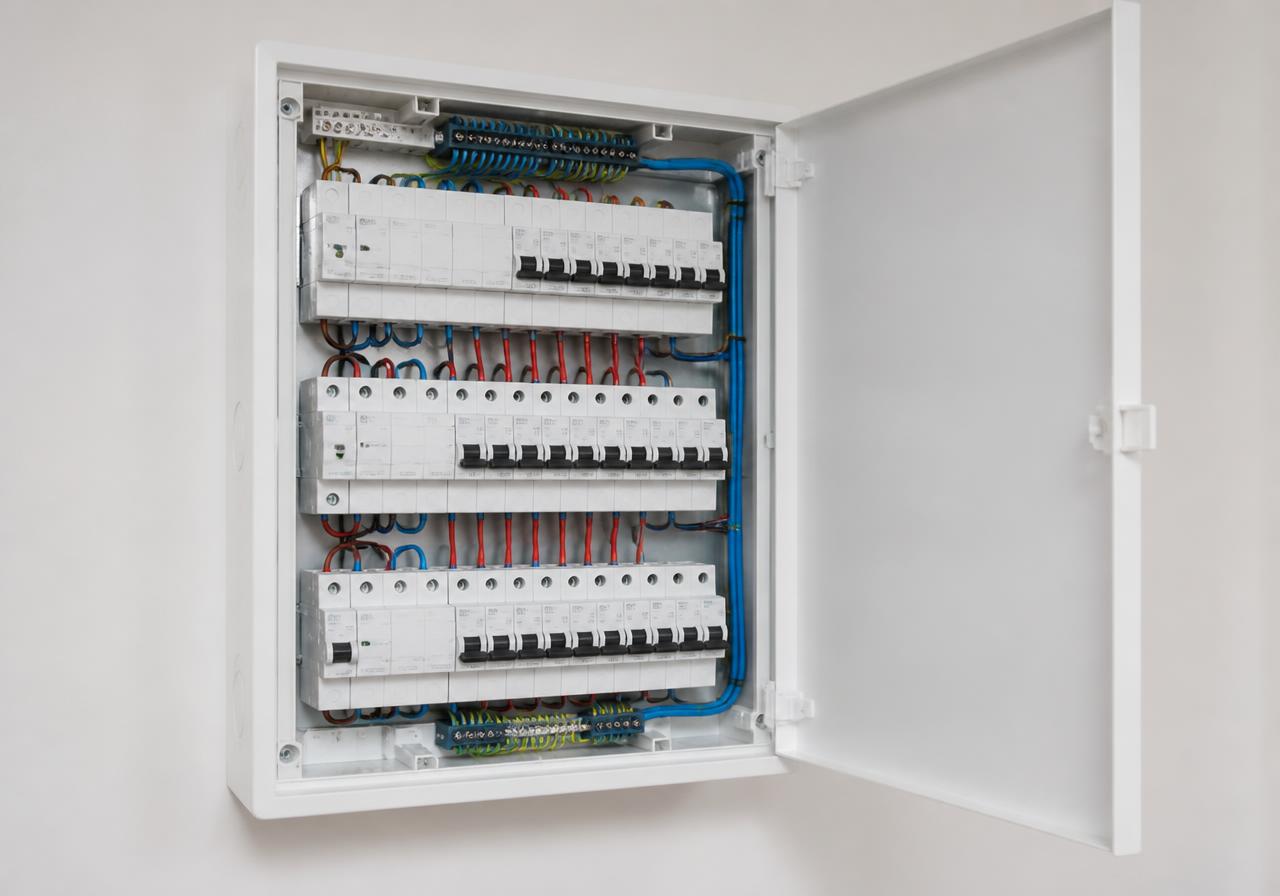

Tableau électrique neuf avec trois rangées de disjoncteurs, interrupteurs différentiels et câblage en peignes
Après : coffret neuf à trois rangées, interrupteurs différentiels en tête de rangée, circuits séparés et câblage en peignes. Image d'illustration, deux installations distinctes.

Salle d'eau : de la condensation chronique à la ventilation maîtrisée

La cause est traitée avant la finition : le renouvellement d'air est rétabli par une extraction mécanique raccordée, avant tout travail de peinture ou de revêtement.

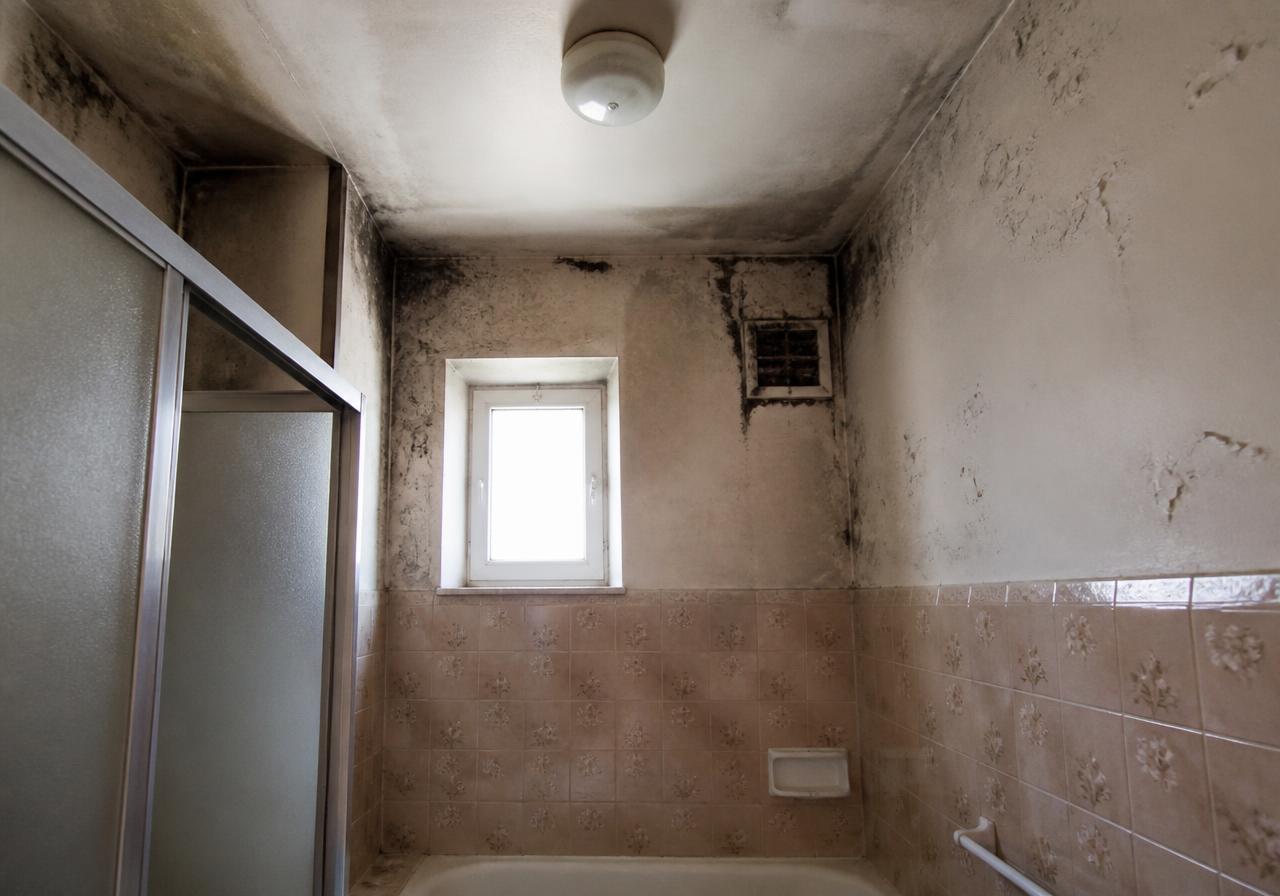

Salle d'eau dégradée par la condensation, moisissures en plafond et en angles, grille de ventilation encrassée
La cause : ventilation absente ou obstruée — grille encrassée, moisissures au plafond et dans les angles, faïence d'origine à motif floral. Le traitement commence par le renouvellement d'air, pas par la peinture. Image d'illustration.

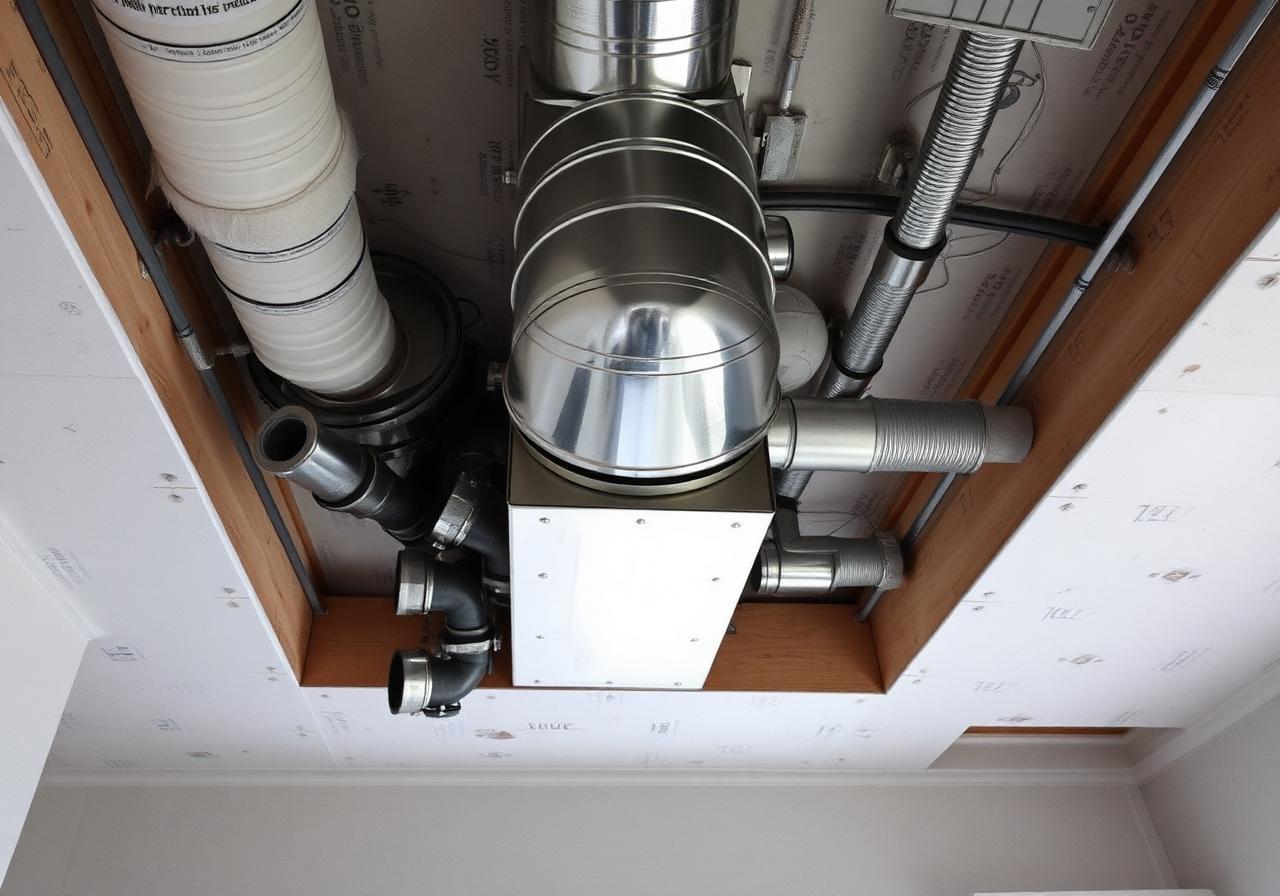

Caisson de ventilation mécanique contrôlée suspendu en faux plafond, gaines d'extraction raccordées sur ses piquages
Le traitement : caisson d'extraction mécanique suspendu en faux plafond, gaines raccordées vers les pièces humides avant fermeture. Illustration de référence, hors chantier documenté sur cette page.
Dans quel ordre les lots du second œuvre doivent-ils intervenir ?

L'ordre suit généralement : électricité et plomberie en attente dans les cloisons ouvertes, puis chauffage, puis fermeture des cloisons et doublages, puis menuiseries intérieures, puis étanchéité des salles d'eau, puis revêtements de sol, et enfin peinture et finitions. Intervertir cet ordre, par exemple peindre avant la pose définitive de la plomberie, entraîne presque toujours des reprises.

Pourquoi vérifier les réseaux avant de fermer les cloisons ?

Une fois une cloison fermée ou un doublage posé, les réseaux électriques et de plomberie qu'elle contient deviennent invisibles. Une erreur de position, une pente insuffisante ou une fuite non détectée à ce stade devient beaucoup plus coûteuse à corriger après la pose du carrelage ou de la peinture, d'où l'importance d'un point de contrôle avant fermeture.

Quelles sont les interfaces les plus à risque entre lots ?

La jonction entre plomberie et étanchéité de la salle d'eau, le pilotage entre électricité et implantation de la cuisine, et l'interface entre cloisons et menuiseries intérieures reviennent le plus souvent. Ces zones concentrent la majorité des désordres constatés lorsque les lots ne sont pas pensés ensemble dès la phase de plan.

Comment l'étanchéité sous carrelage d'une salle d'eau est-elle vérifiée ?

Une étanchéité liquide ou une membrane est appliquée sous le futur carrelage, avec un relevé en plinthe et un traitement soigné des traversées de plomberie et des angles de receveur. Un contrôle visuel avant carrelage, complété si nécessaire par une mise en eau, permet de vérifier l'absence de défaut avant que l'ouvrage ne soit recouvert.

Le tableau électrique doit-il toujours être remplacé en rénovation ?

Pas systématiquement, mais un tableau ancien, sans protection différentielle adaptée ou avec des circuits non identifiés, est presque toujours remplacé pour permettre une mise en sécurité complète de l'installation. Un plan d'implantation clair des circuits est établi avant tout chiffrage du lot électrique.

Qui exécute les lots du second œuvre ?

Chaque lot est exécuté et facturé par l'entreprise partenaire contractante spécialisée correspondante : électricien, plombier, chauffagiste, plaquiste, menuisier, carreleur, peintre. Le pilotage organise leur enchaînement, vérifie les interfaces critiques et maintient la cohérence d'ensemble entre les lots.

Comment le suivi des lots du second œuvre est-il documenté ?

Chaque étape sensible, en particulier celles destinées à être recouvertes comme les réseaux dans les cloisons ou l'étanchéité sous carrelage, fait l'objet de photos datées transmises sur WhatsApp avant fermeture. Ce suivi quotidien permet de conserver une preuve de l'ouvrage réalisé, même une fois les finitions posées.

Rôle et responsabilités. ARCHI PILOTE RÉNOVATION structure et pilote les projets de rénovation. Selon les besoins, le projet mobilise des entreprises partenaires contractantes et, lorsque nécessaire, des architectes ou ingénieurs partenaires indépendants. Les travaux sont exécutés et facturés par les entreprises concernées.

Décrivez votre projet, nous le structurons
